今回は横浜市緑区のお客様の施工のご紹介です。
外壁から屋根まで、全面的な塗装のご依頼でした。
緑区での外壁塗装施工の概要
今回のお客様のお宅は、凹凸のあるサイディング外壁でした。
毛足の長いローラーを縦横に転がして、全体に均一な塗膜を付けることがポイントです。
施工のご紹介
施工の全般の流れを、写真と共にご紹介します。
場所:横浜市緑区長津田
着工:2010年5月26日
工期:15日間

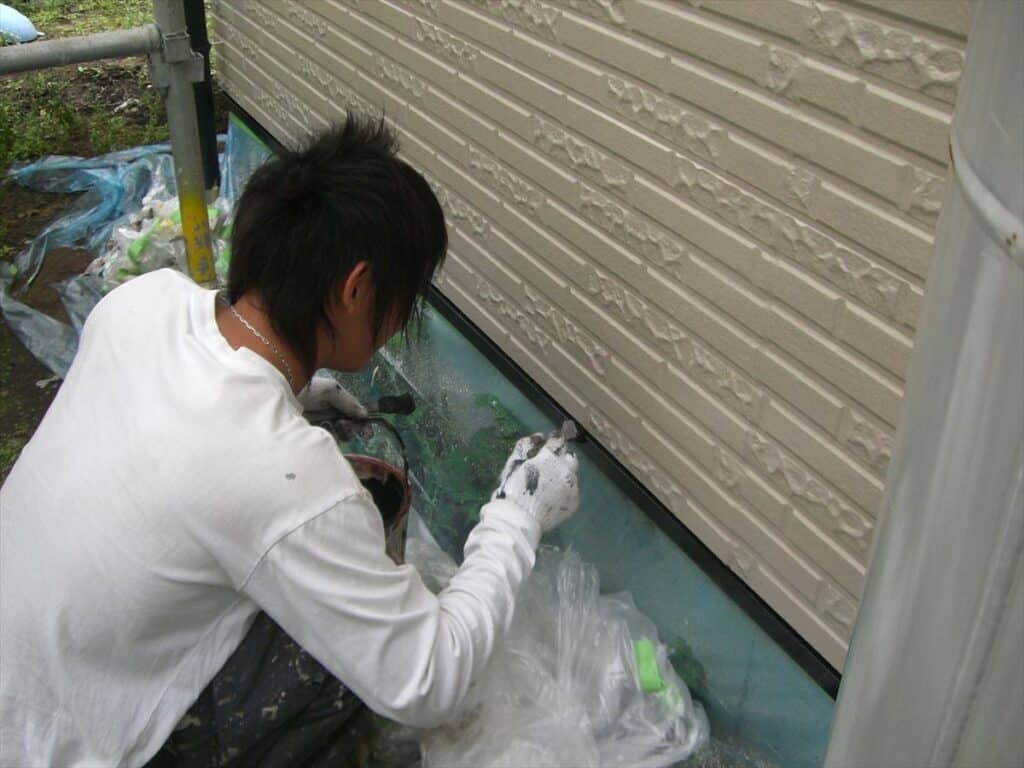

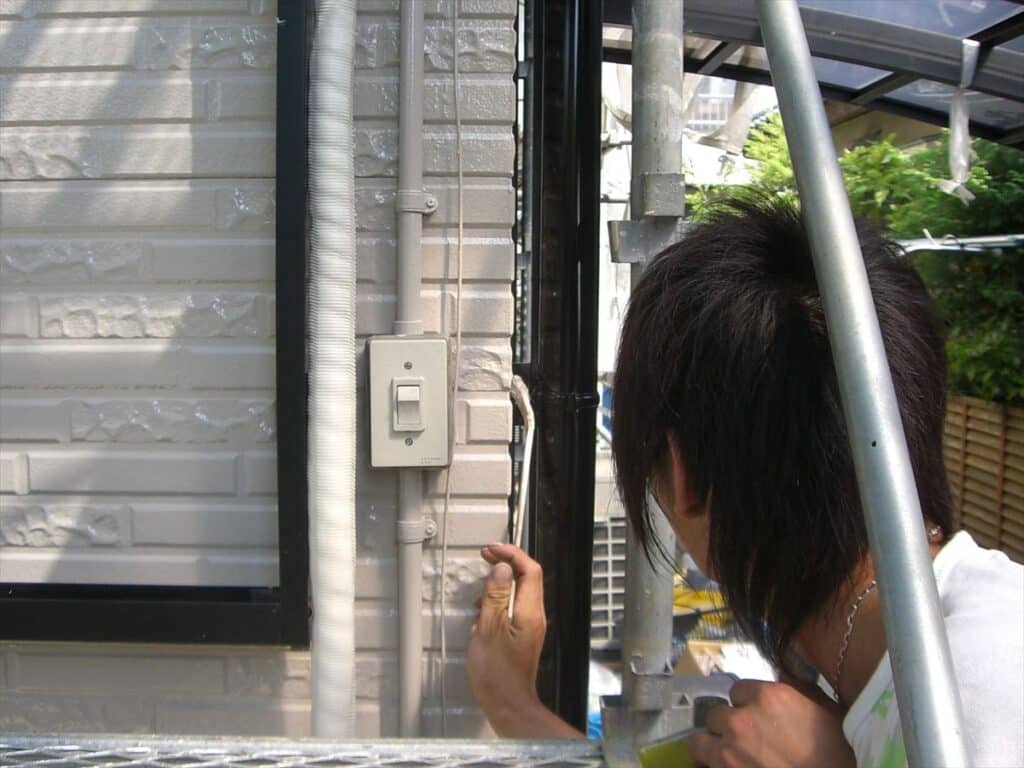

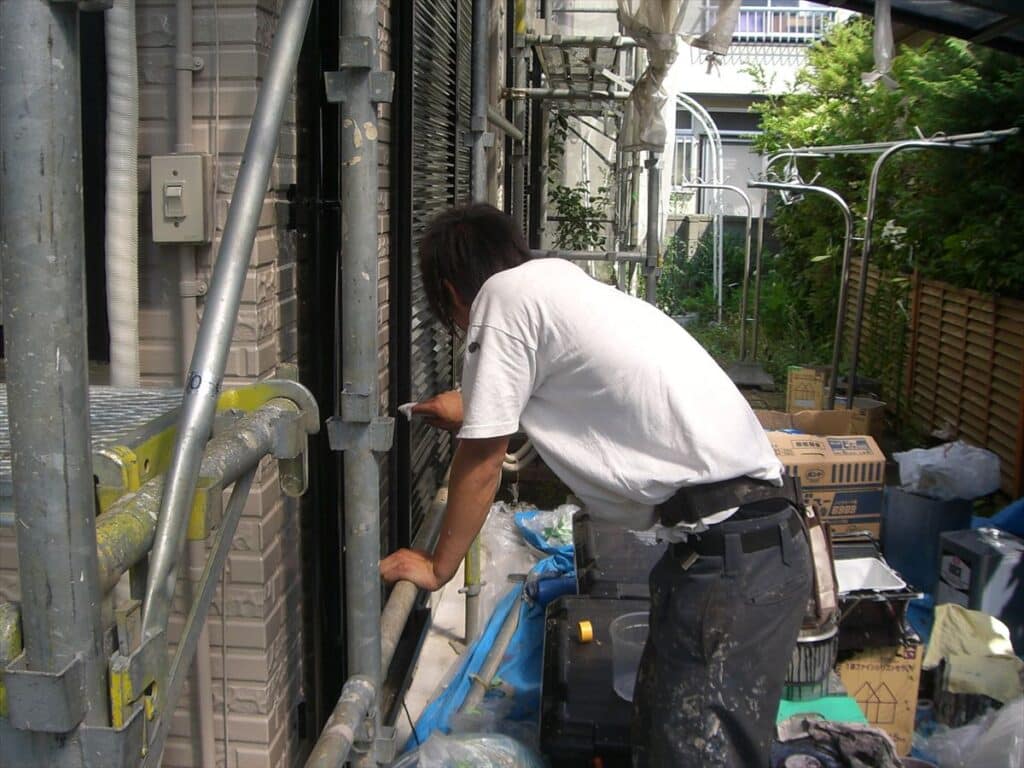

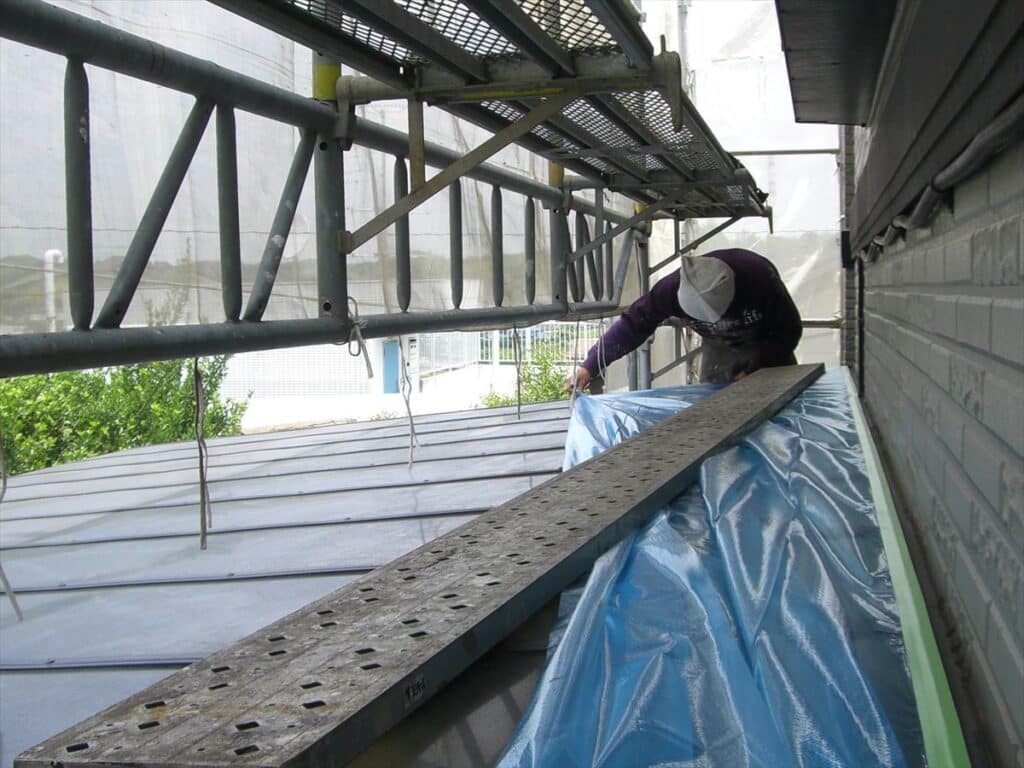

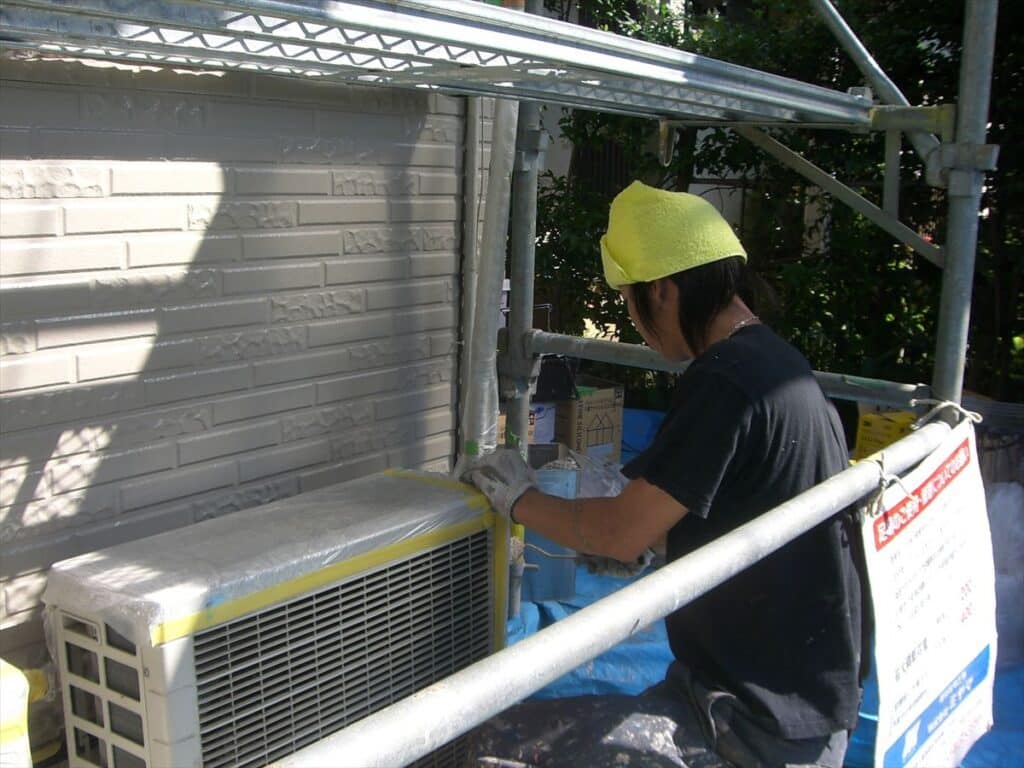

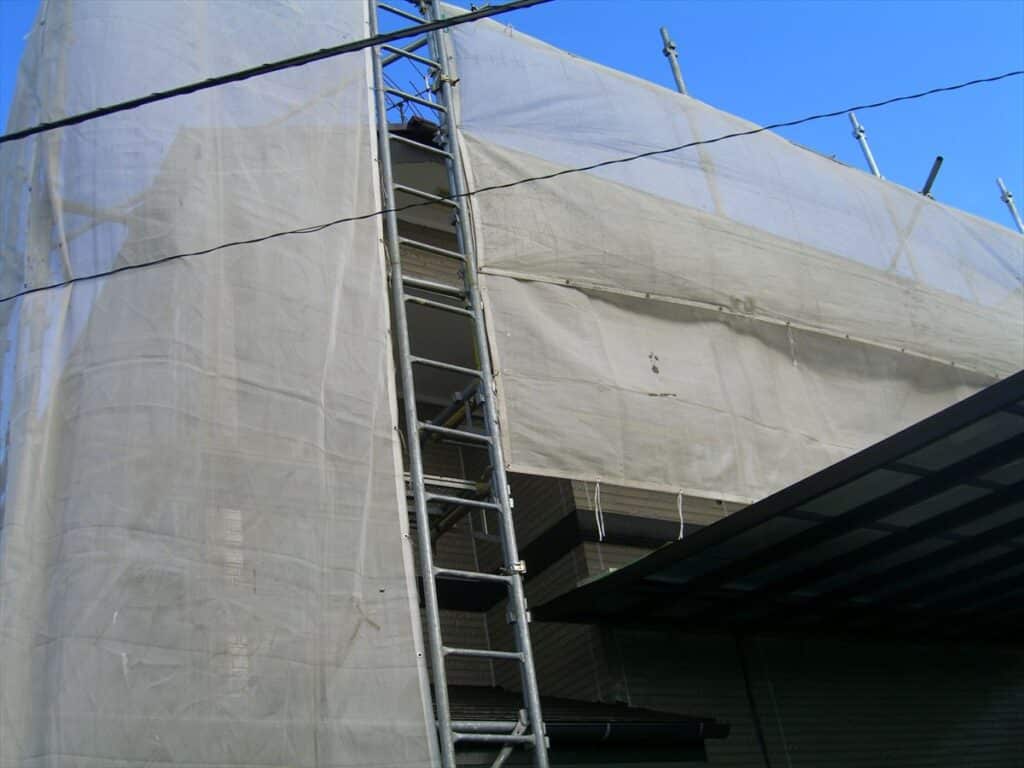

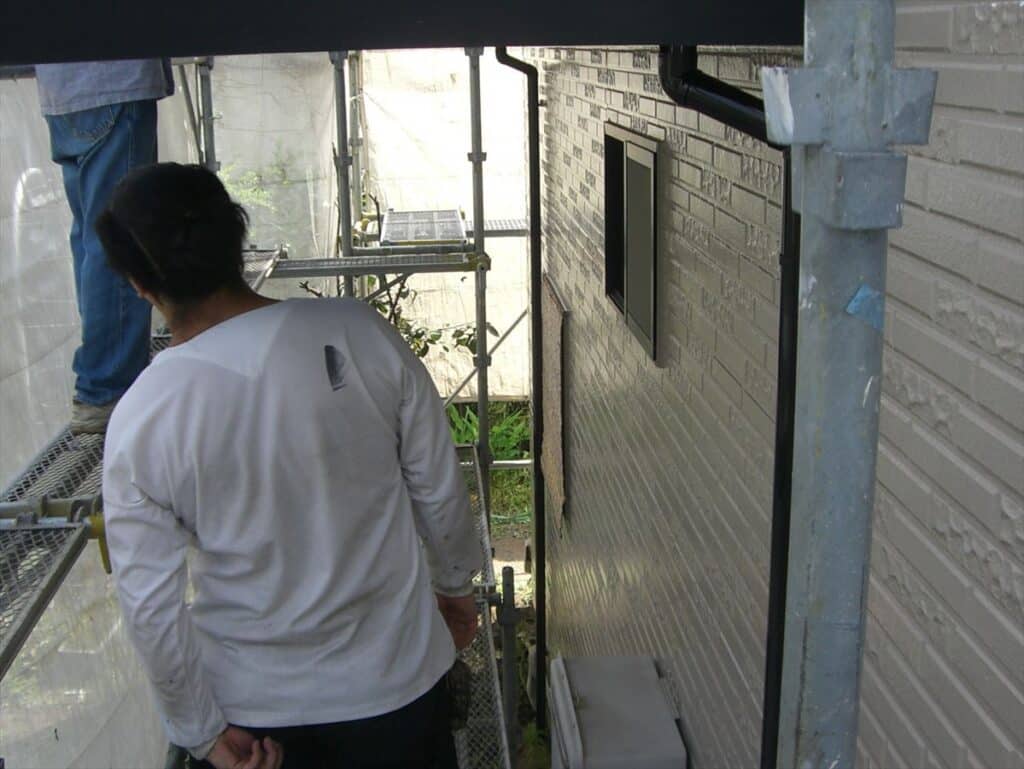

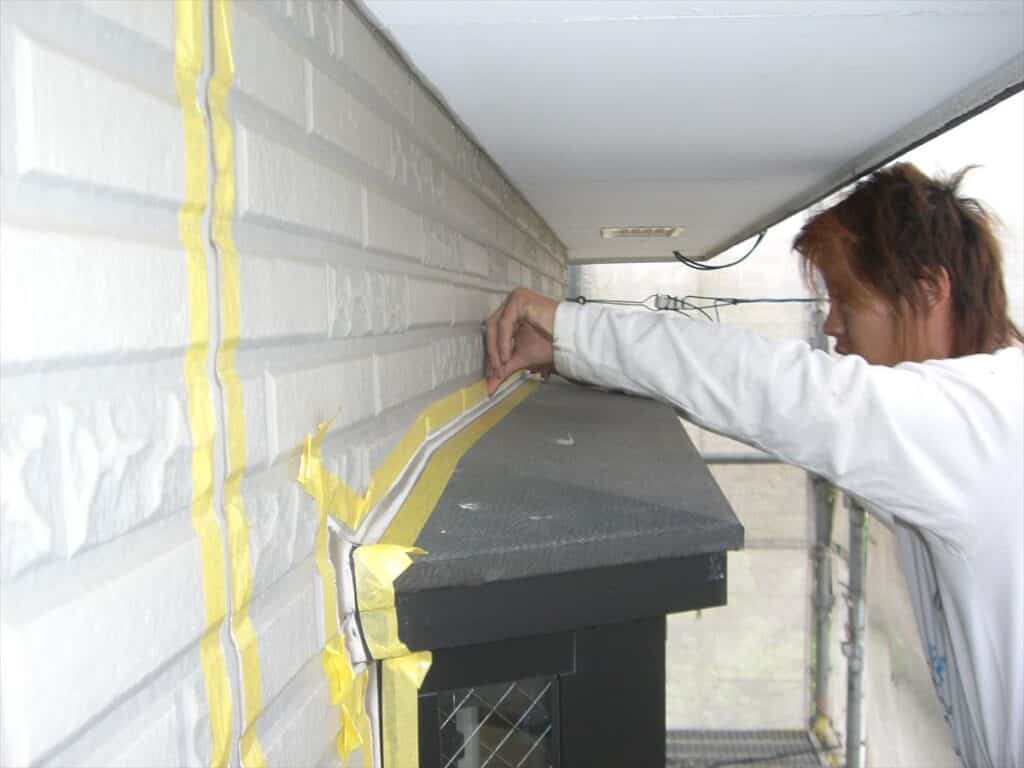

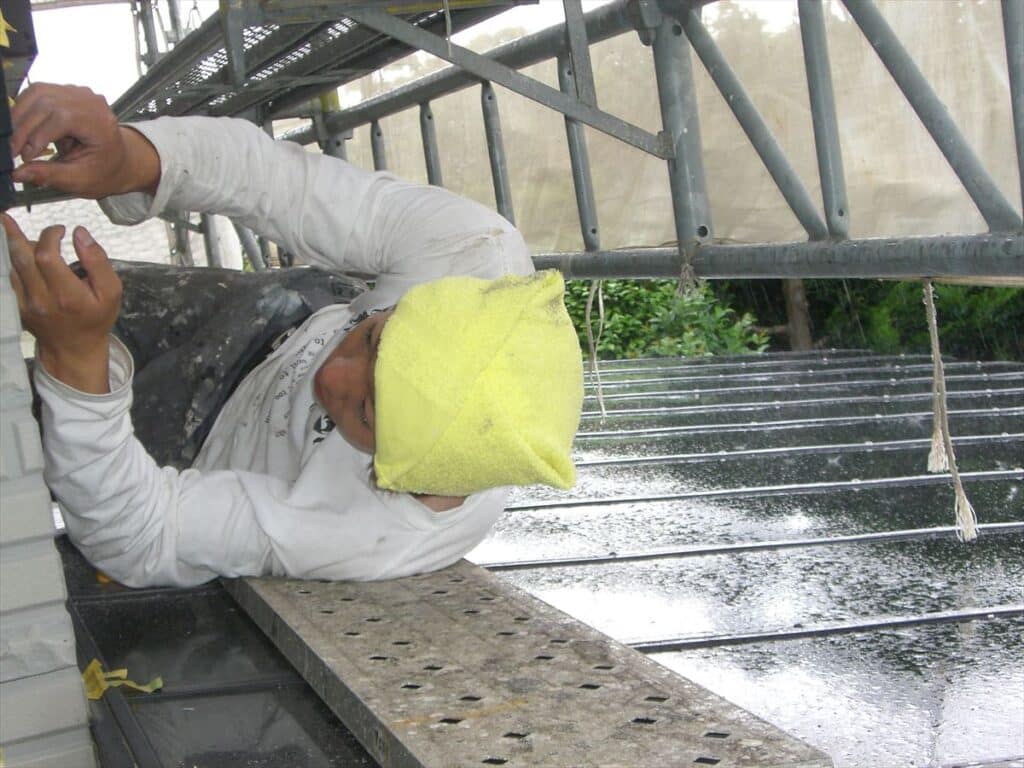

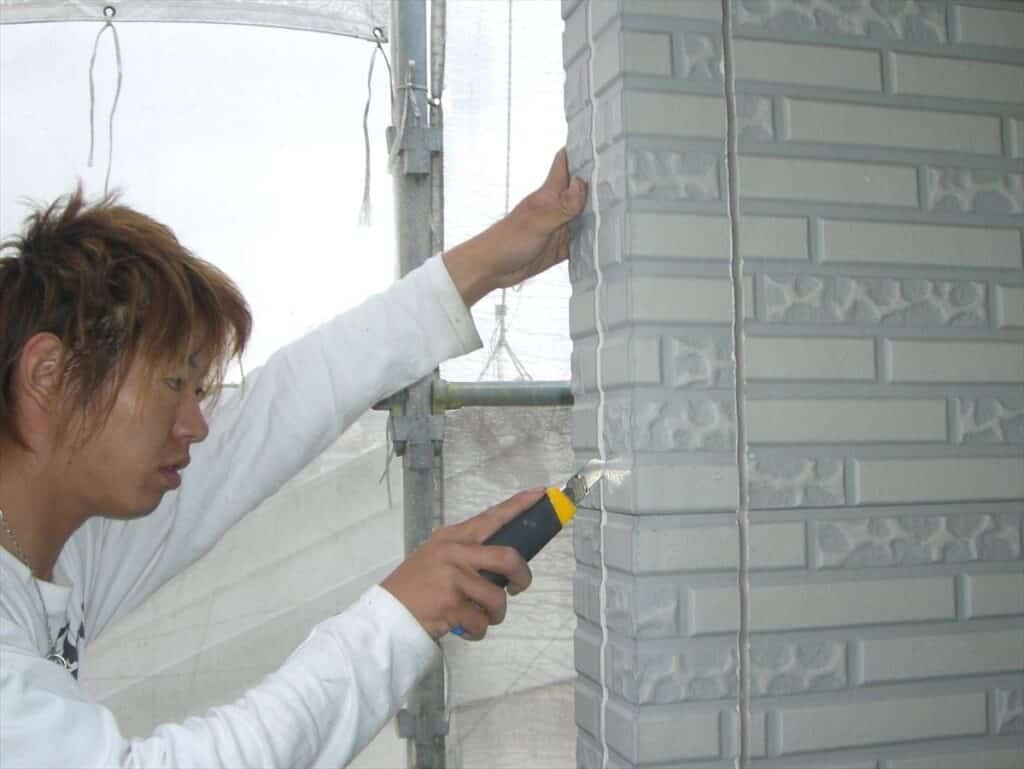

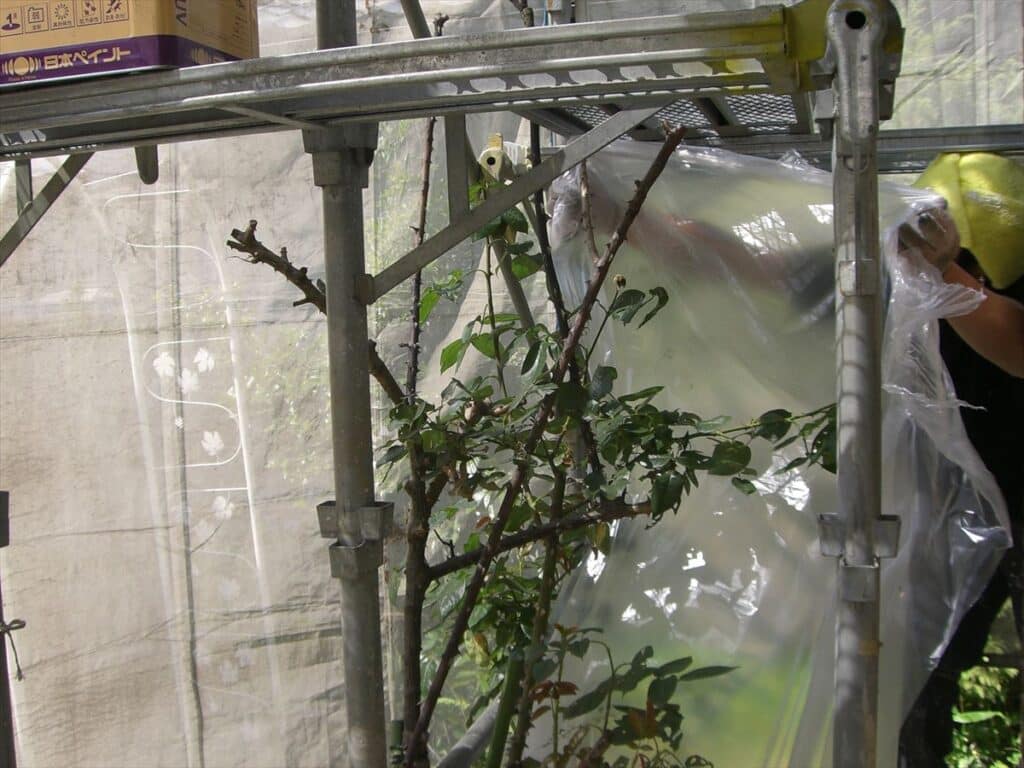

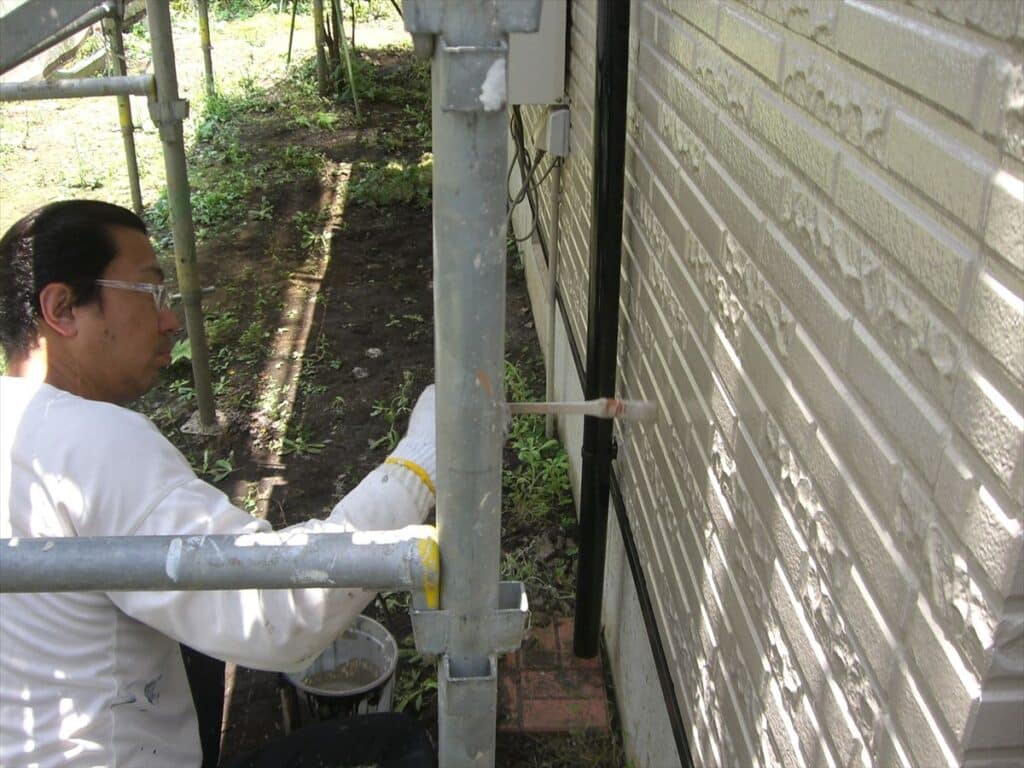

1日目~5日目:足場組立、洗浄、コーキング、養生
シーリング(コーキング)については、こちらの記事でも詳しく紹介しています。
あわせて読みたい
シール(シーリング)工事

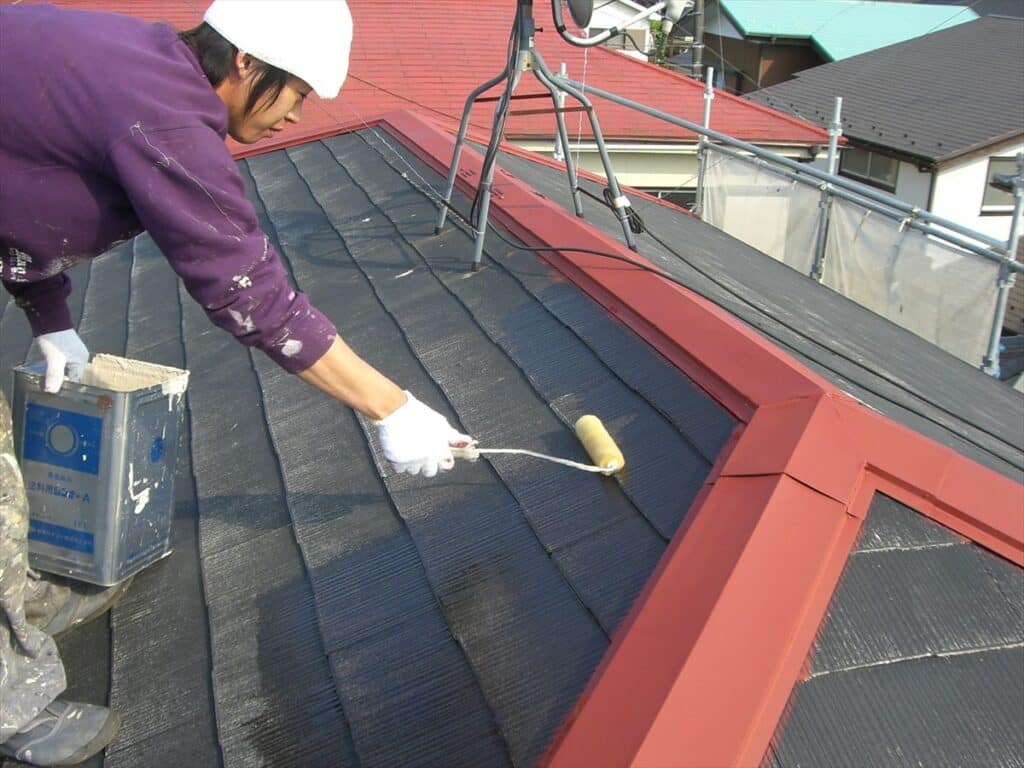

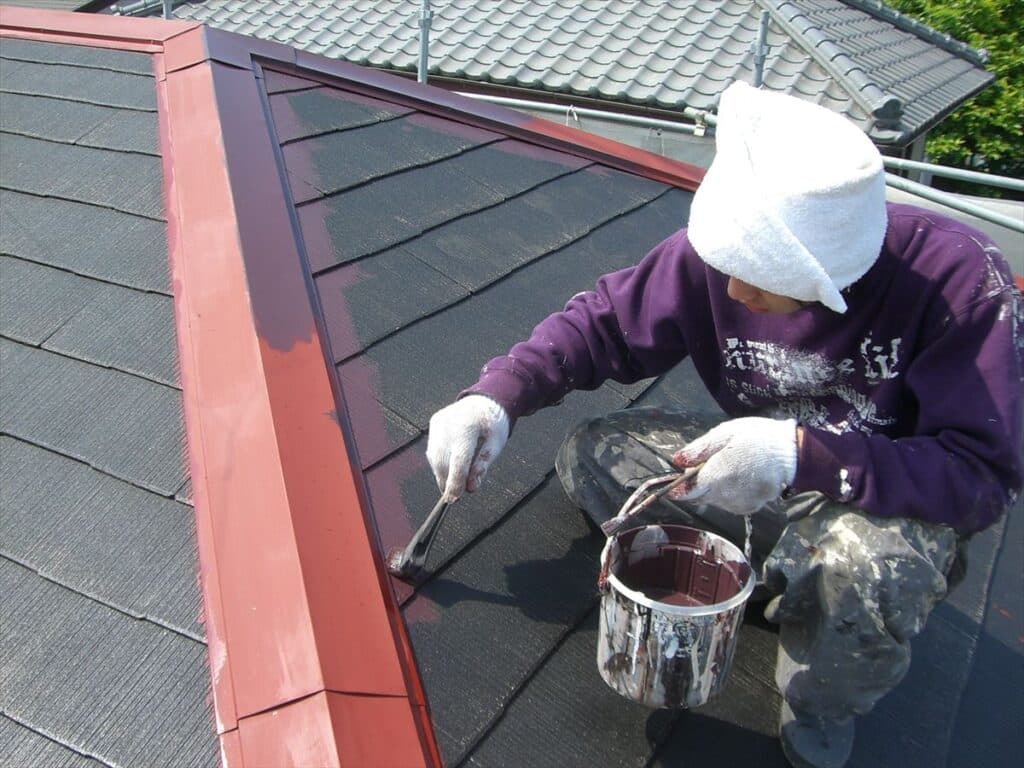

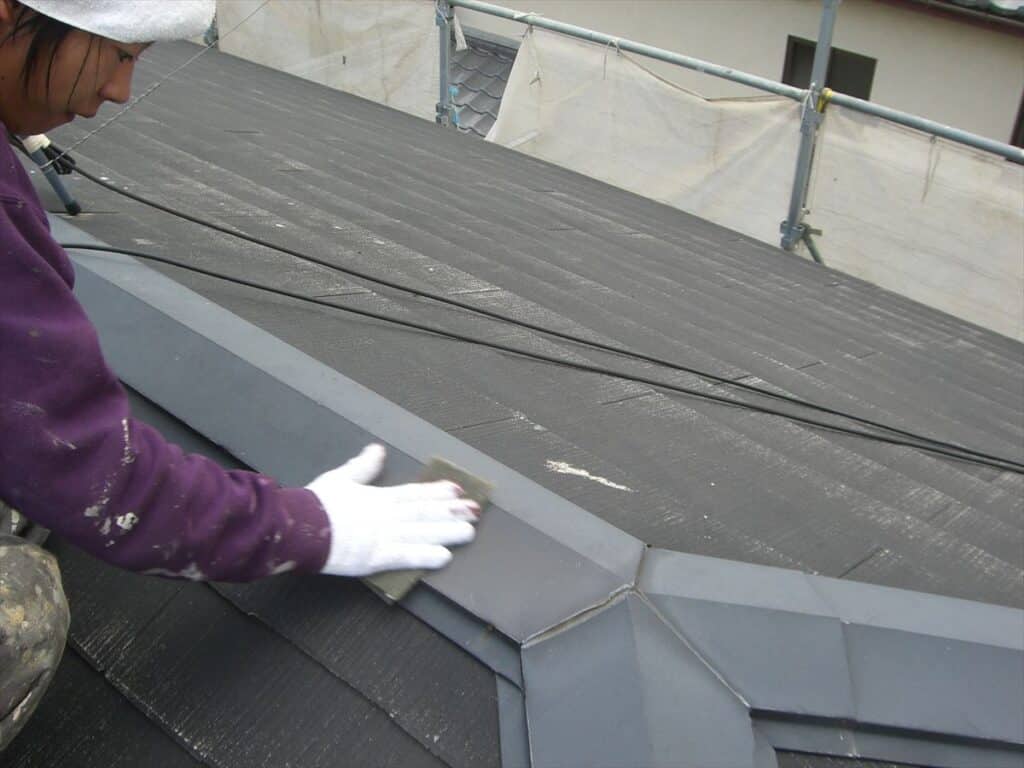

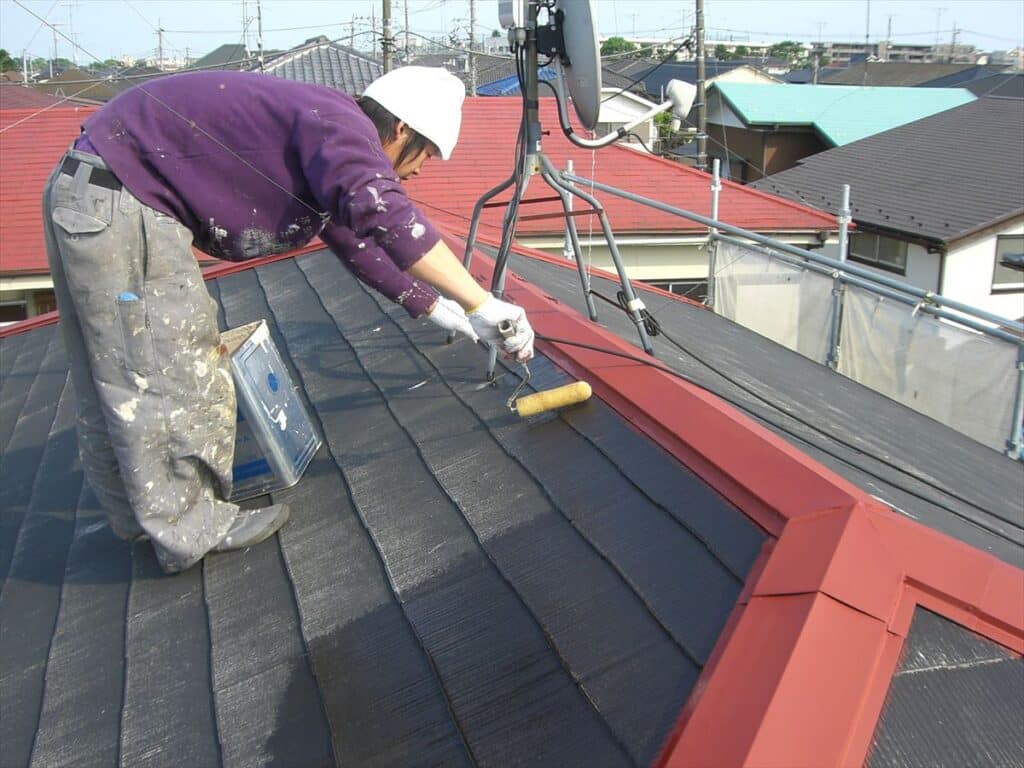

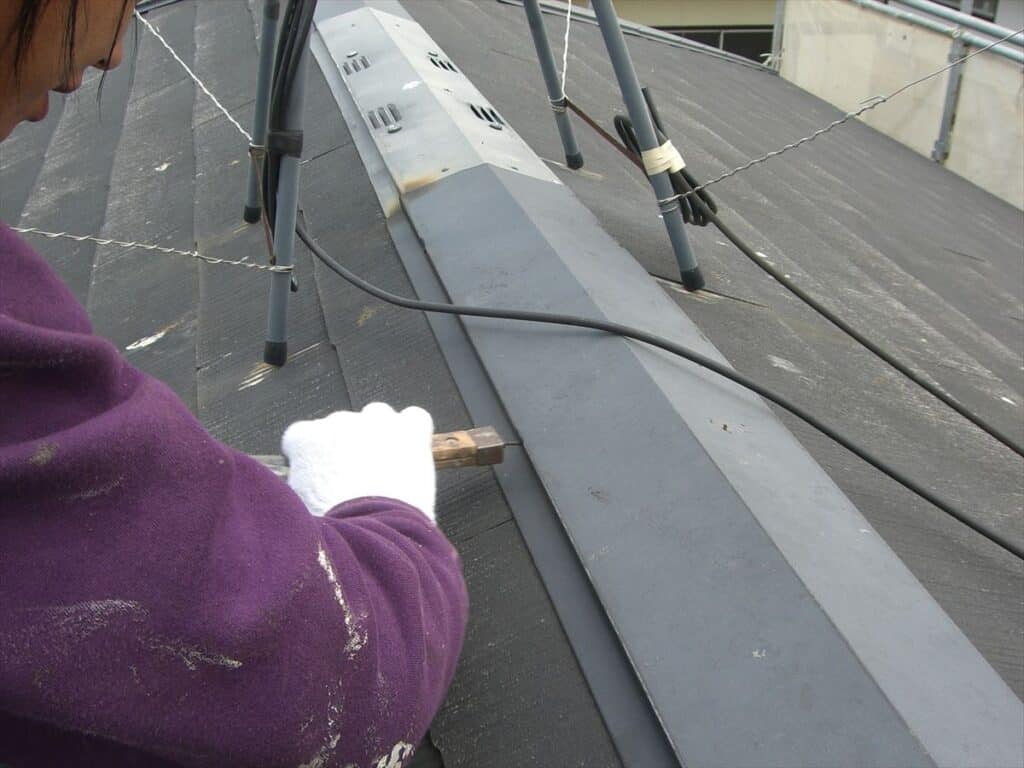

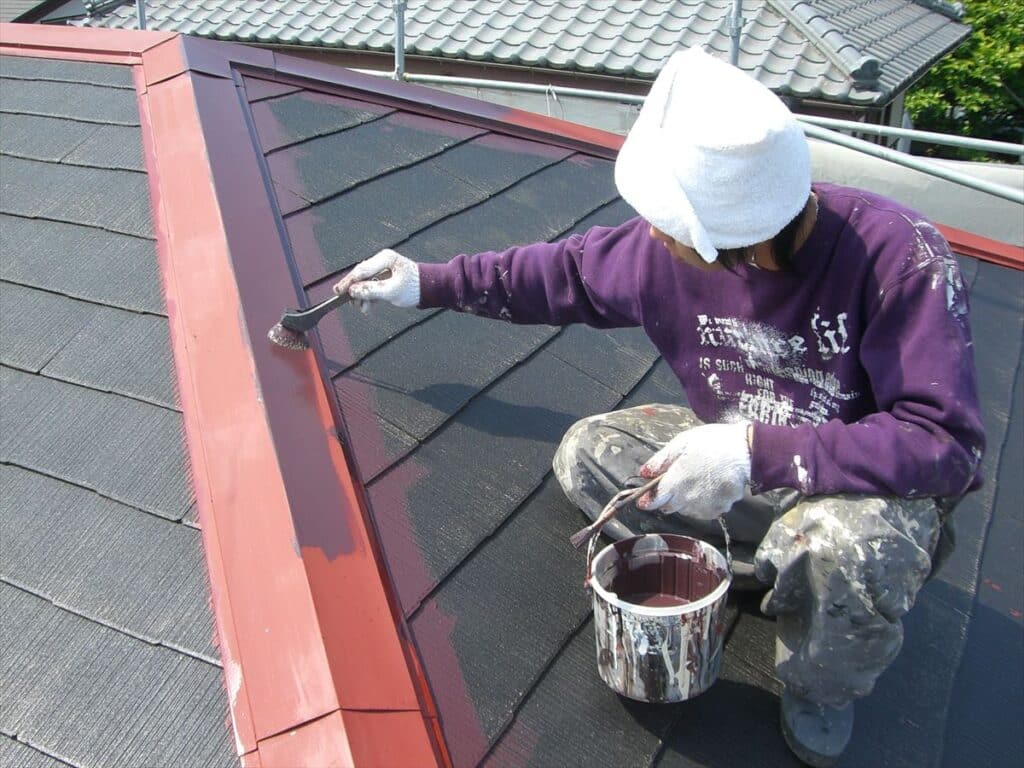

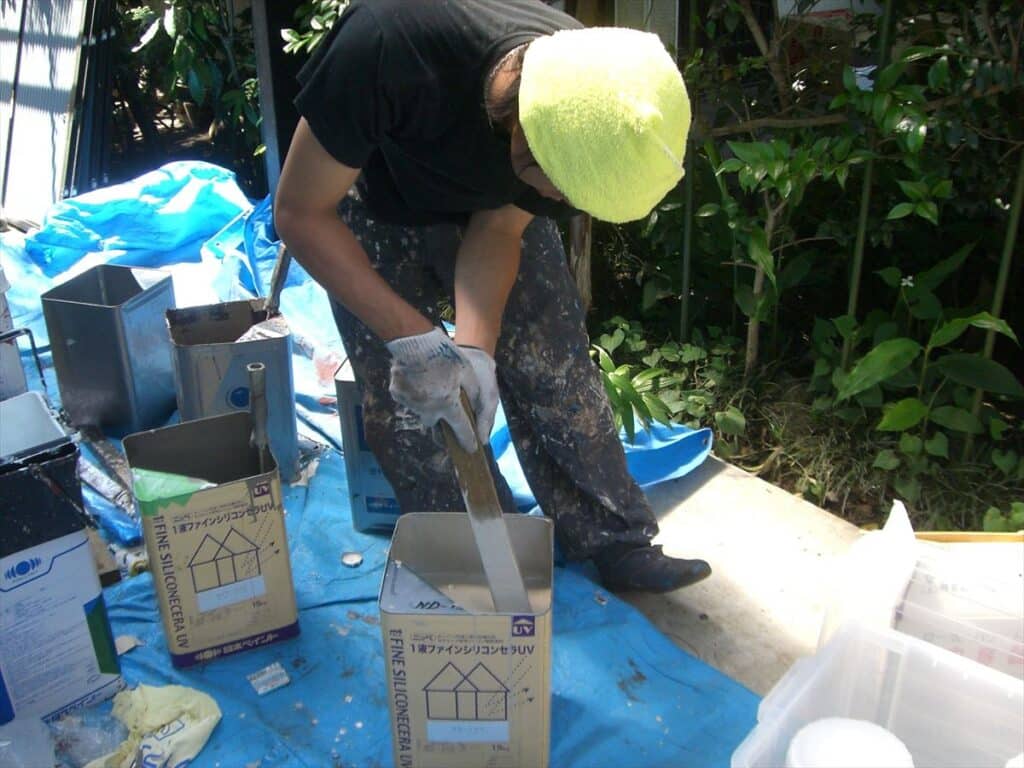

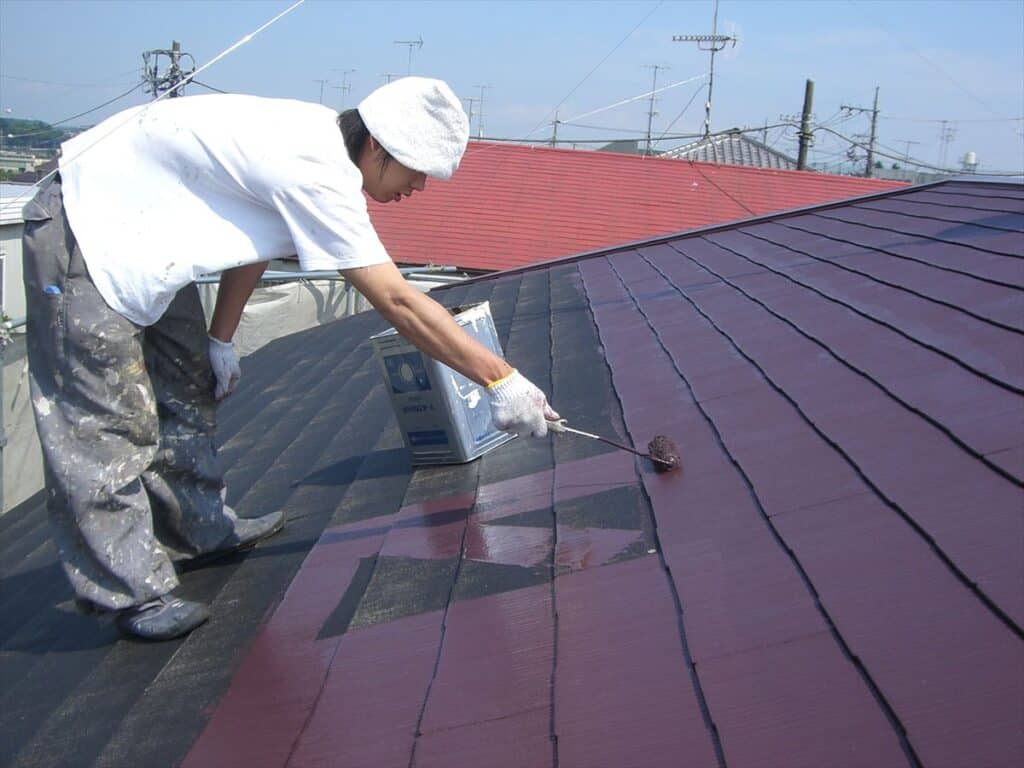

6日目:屋根、ケレン、目荒し、錆止め、下塗り、養生

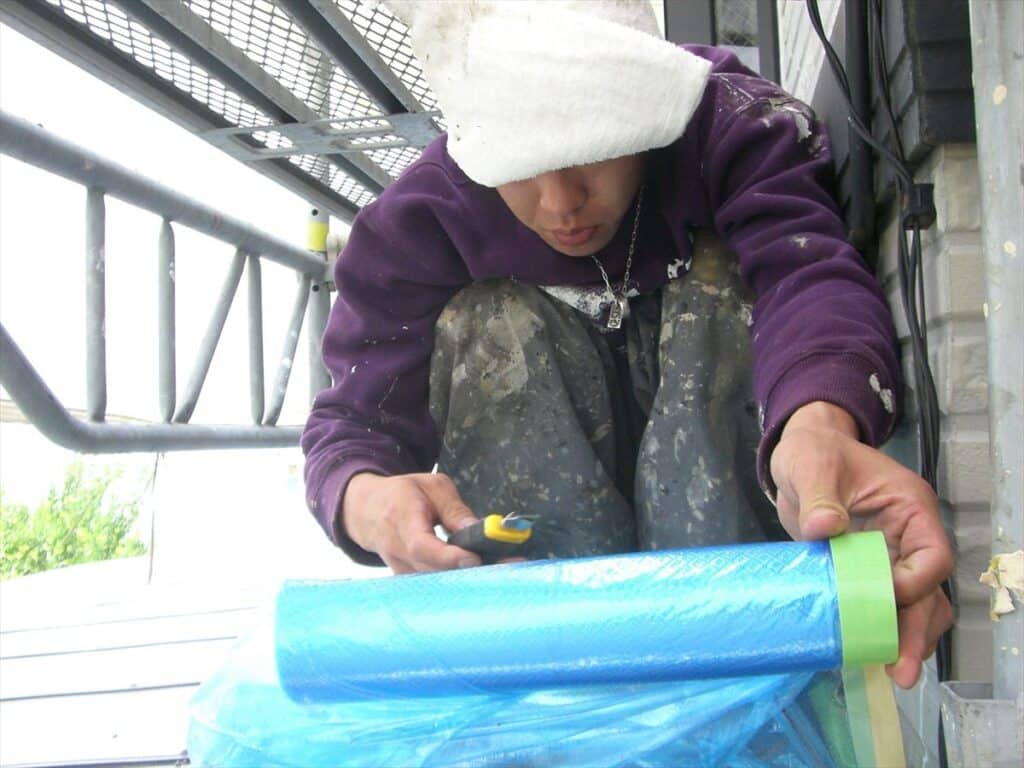

マスカーとは養生材のこと。
ビニールとガムテープが一緒になっています。
合わせて観たいYouTube

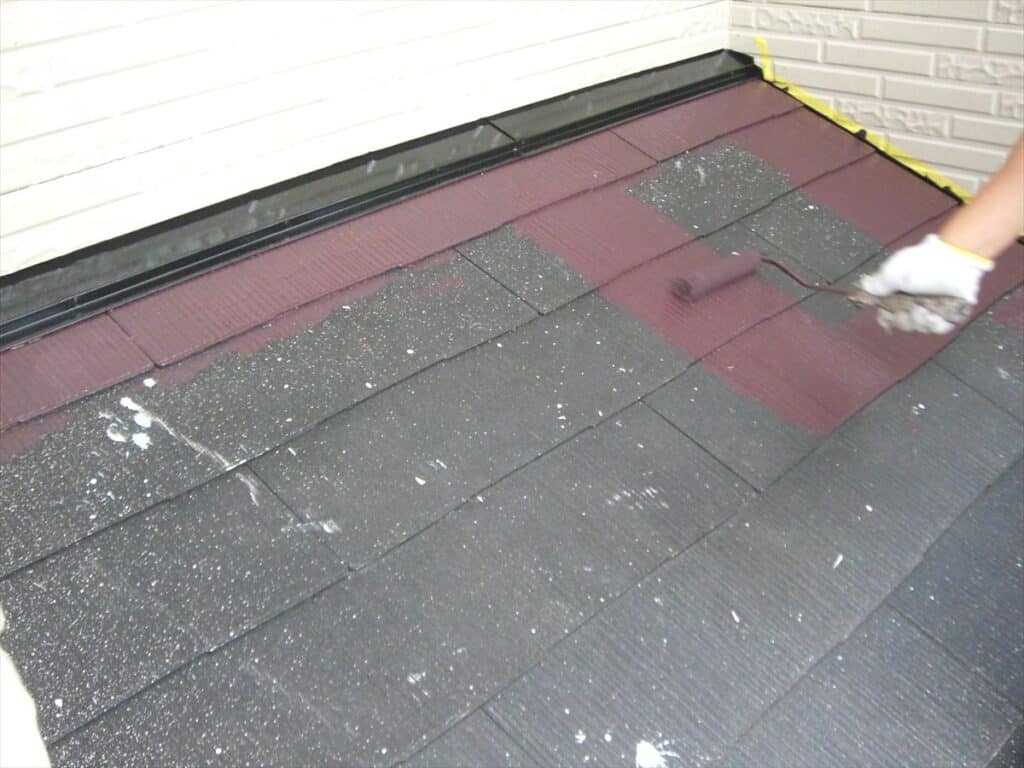

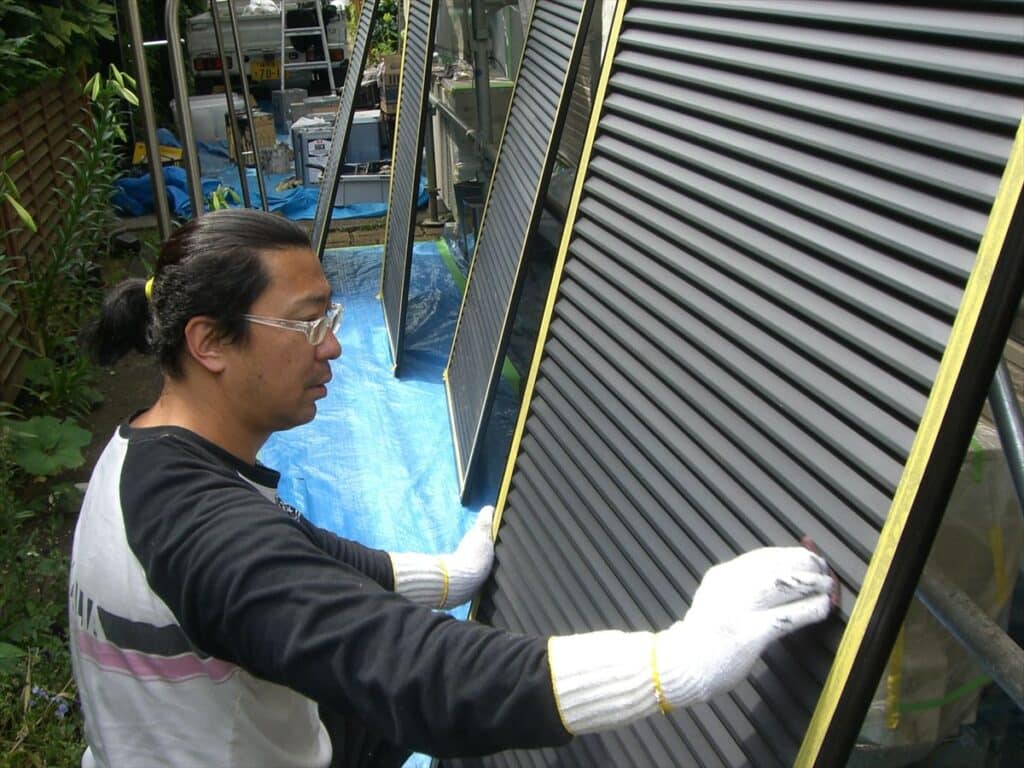

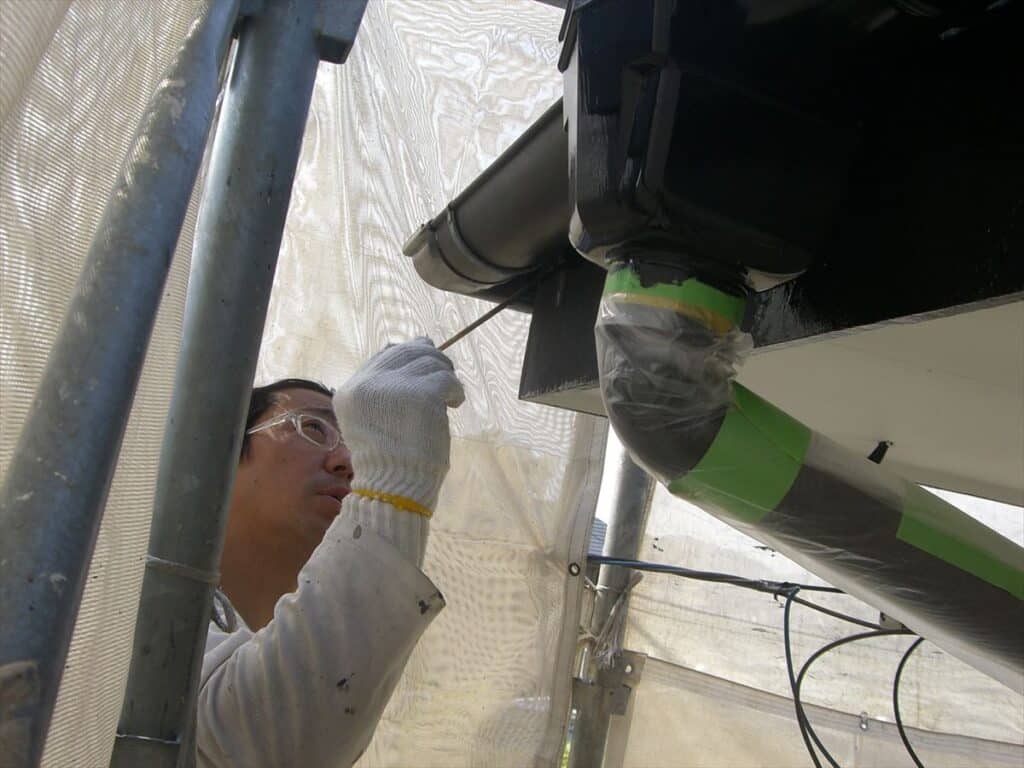

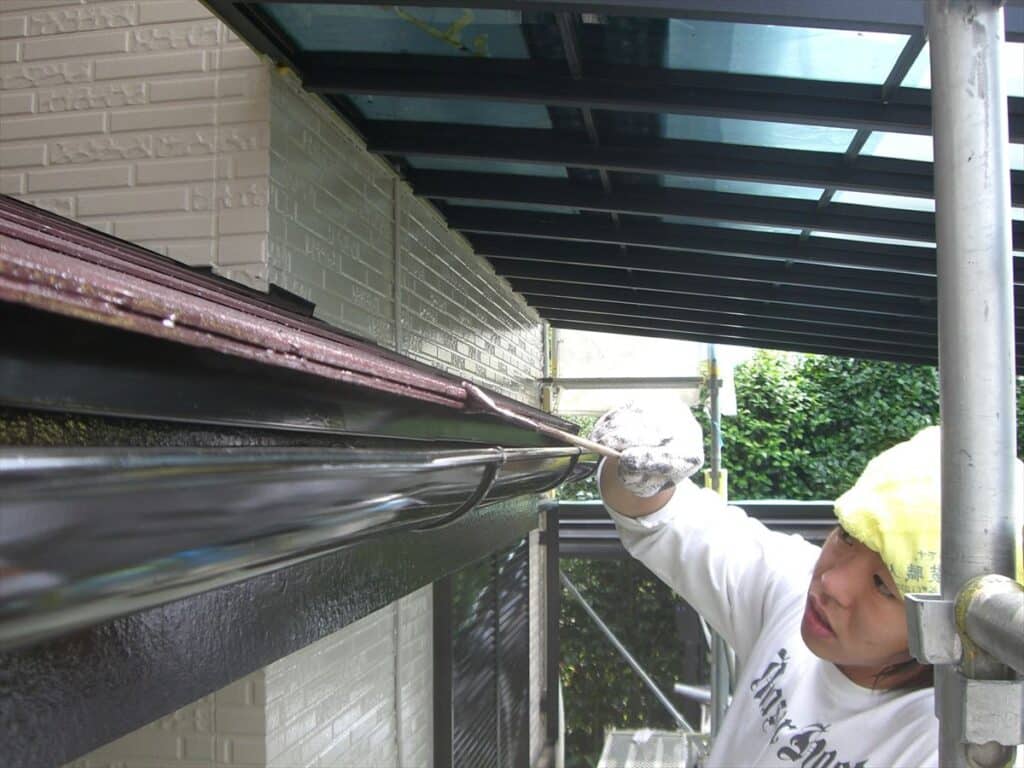

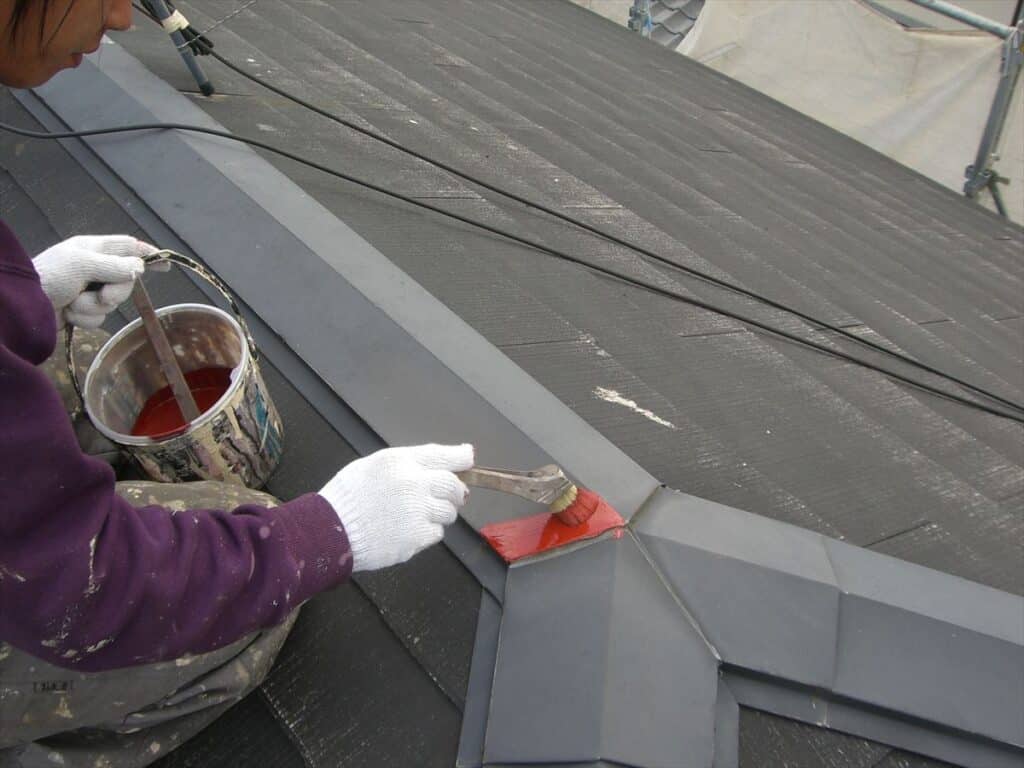

7日目~8日目:屋根、中塗り、養生、軒ジョイント、コーキング
屋根は登らないと様子がわからないので、業者の言いなりになってはいけません。
修繕をする際には、信用できる業者をお選びください。
あわせて読みたい
屋根業者から欠陥があるかのように指摘されたスレート屋根を調査診断しました。

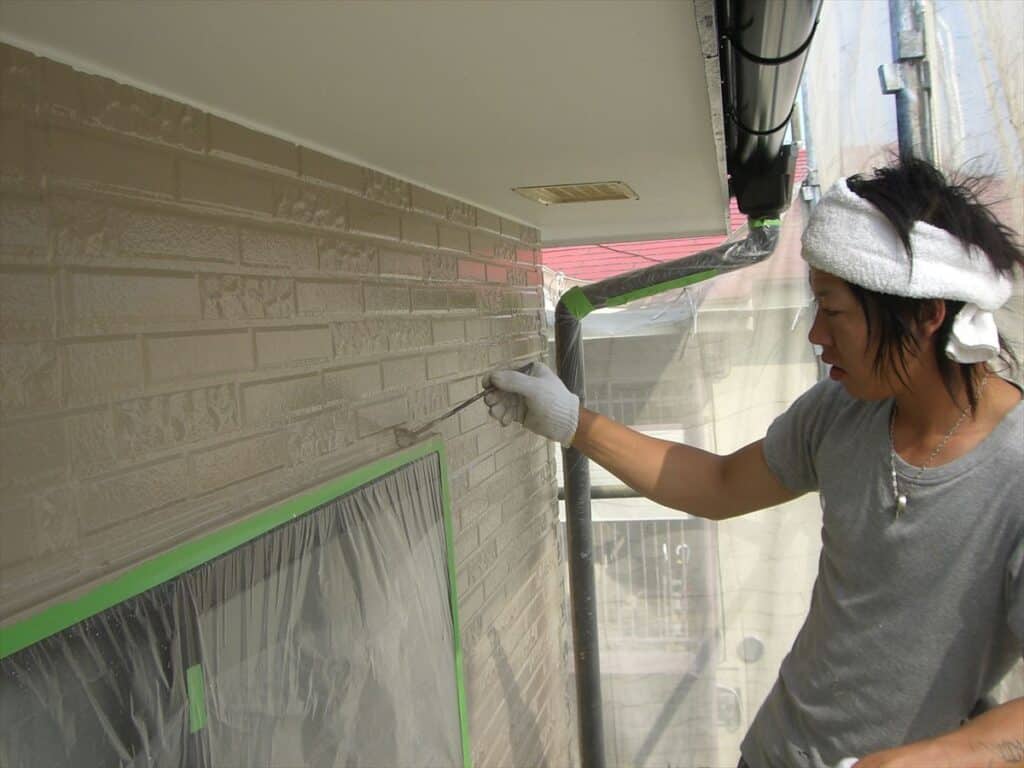

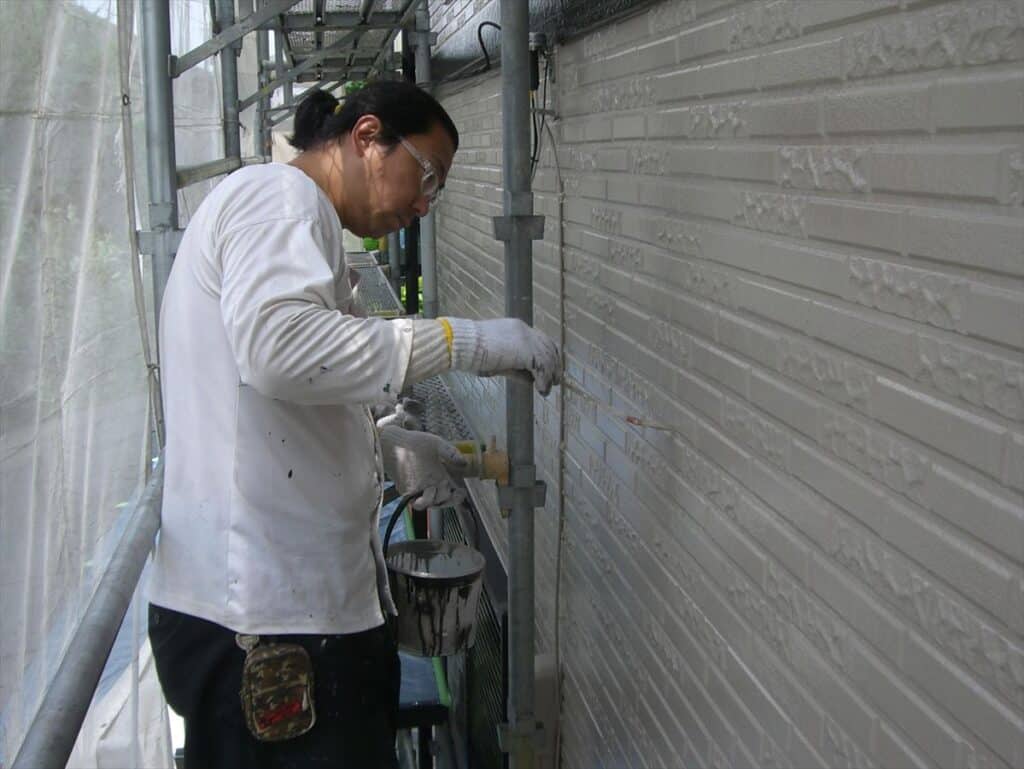

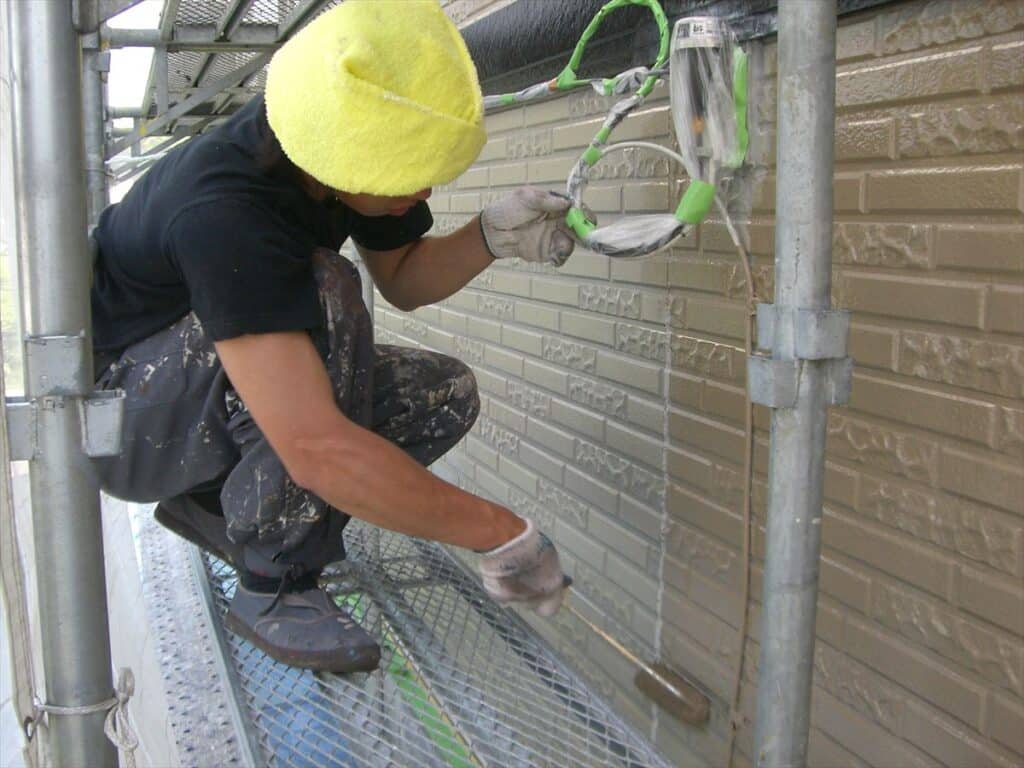

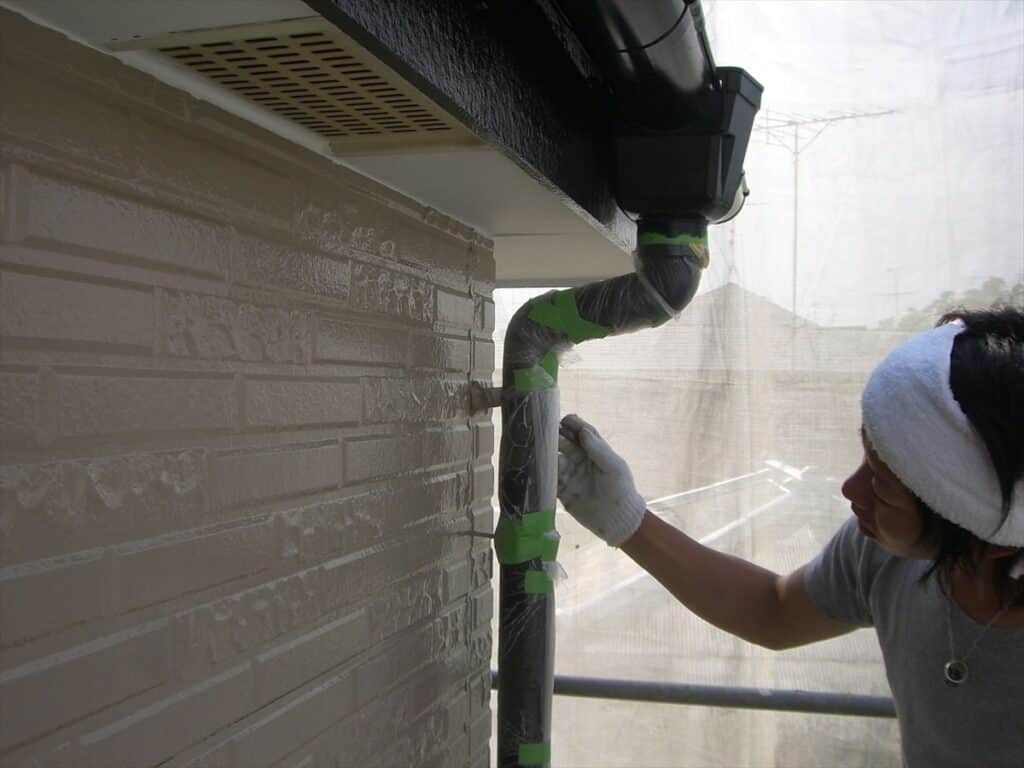

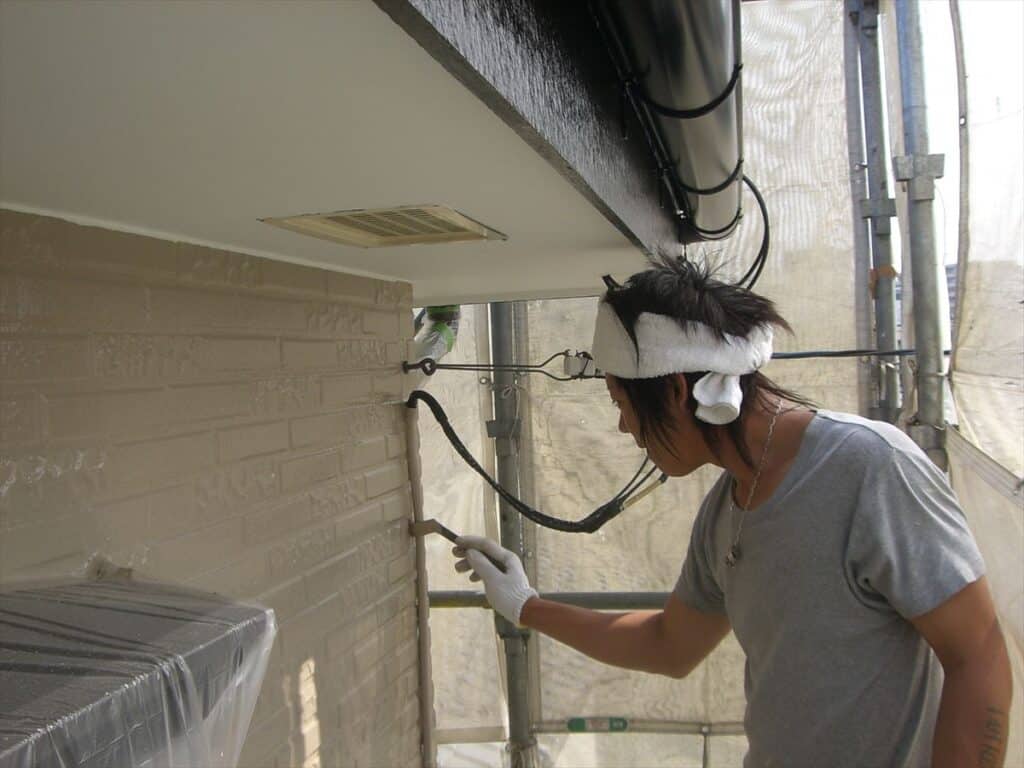

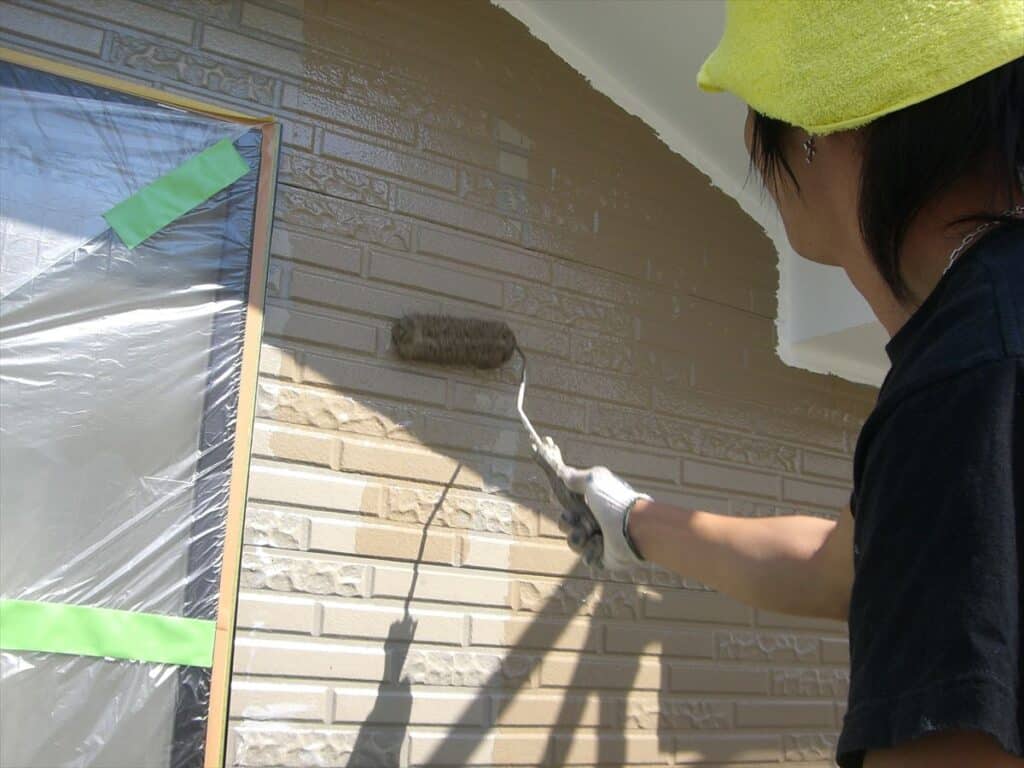

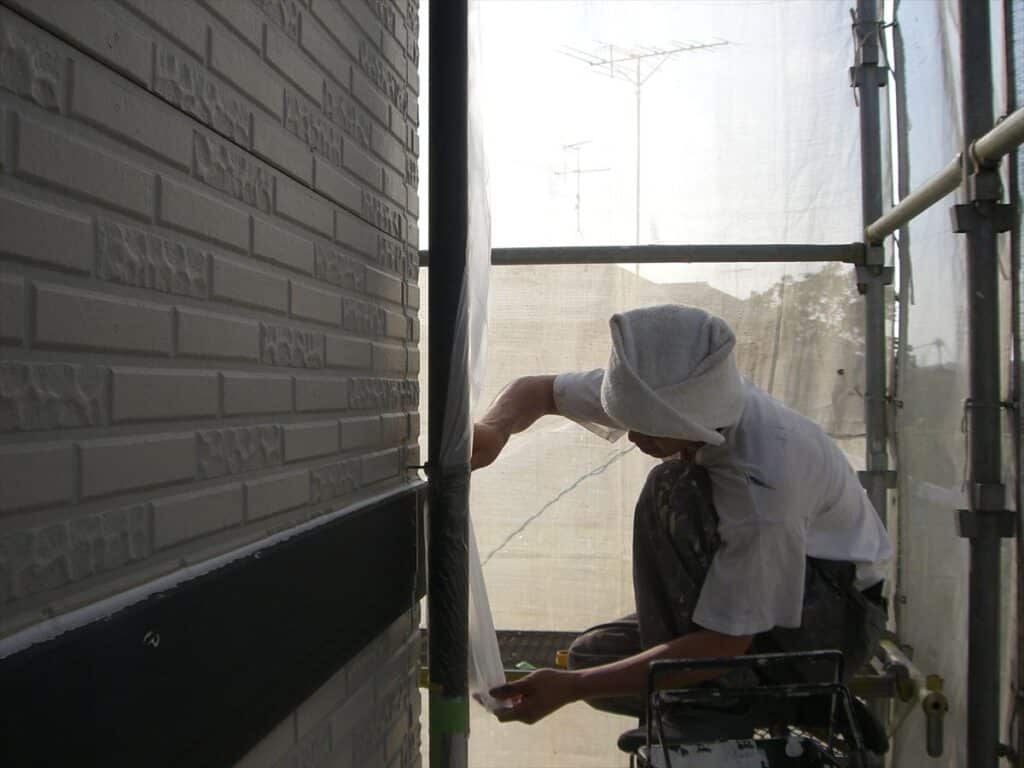

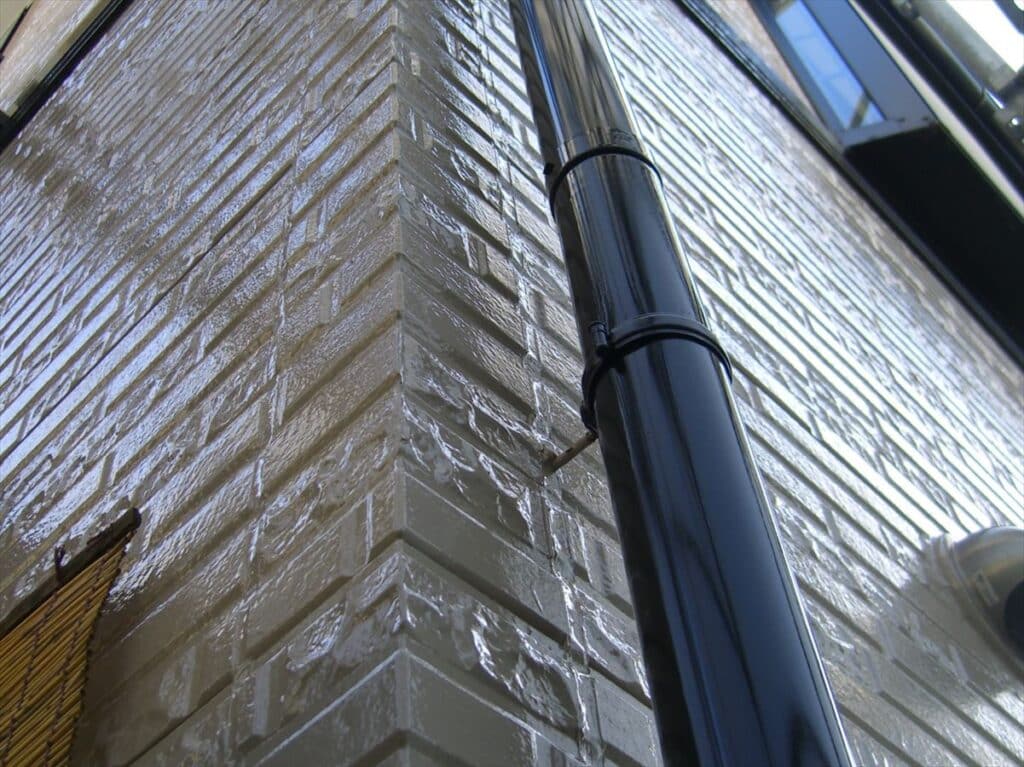

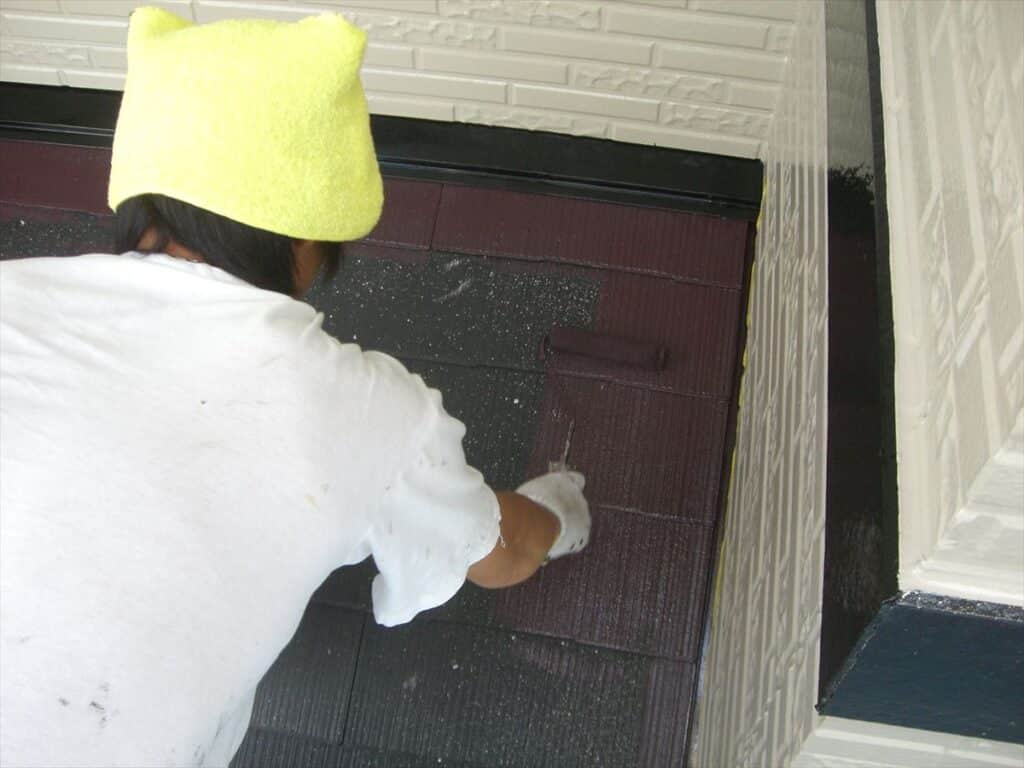

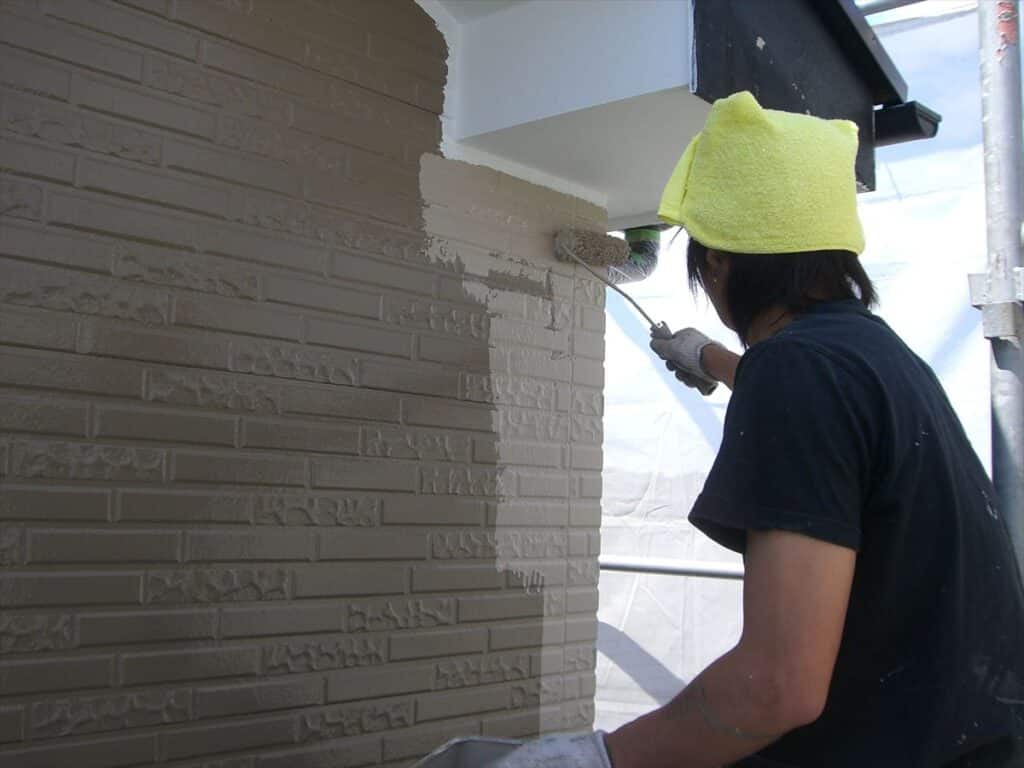

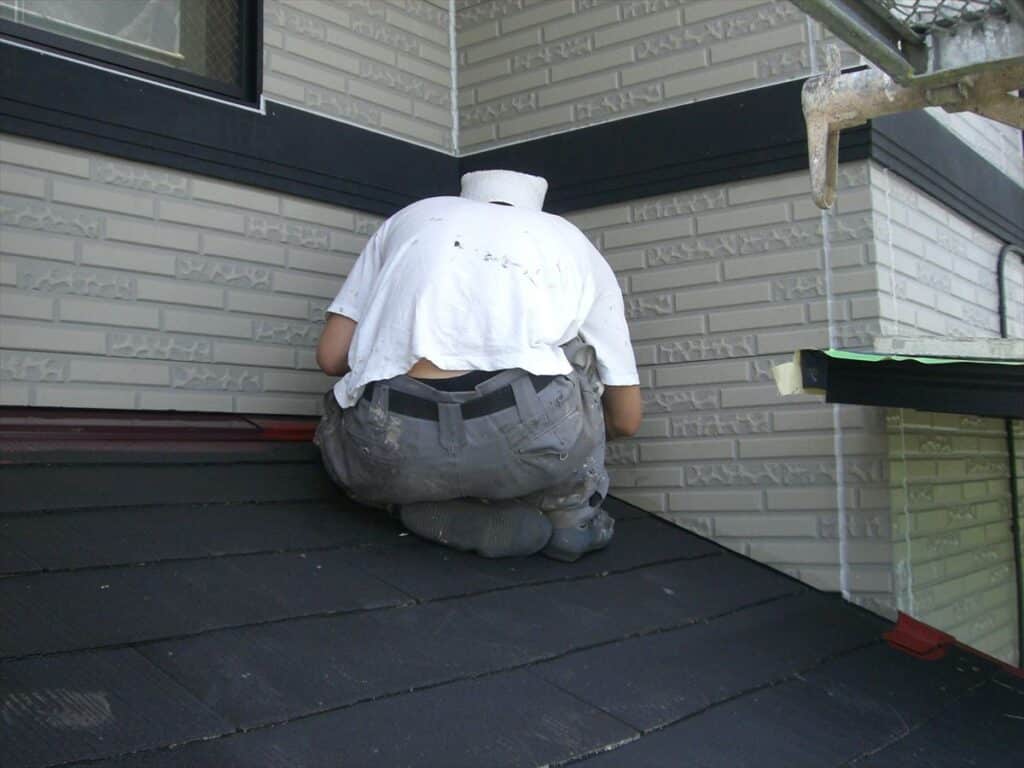

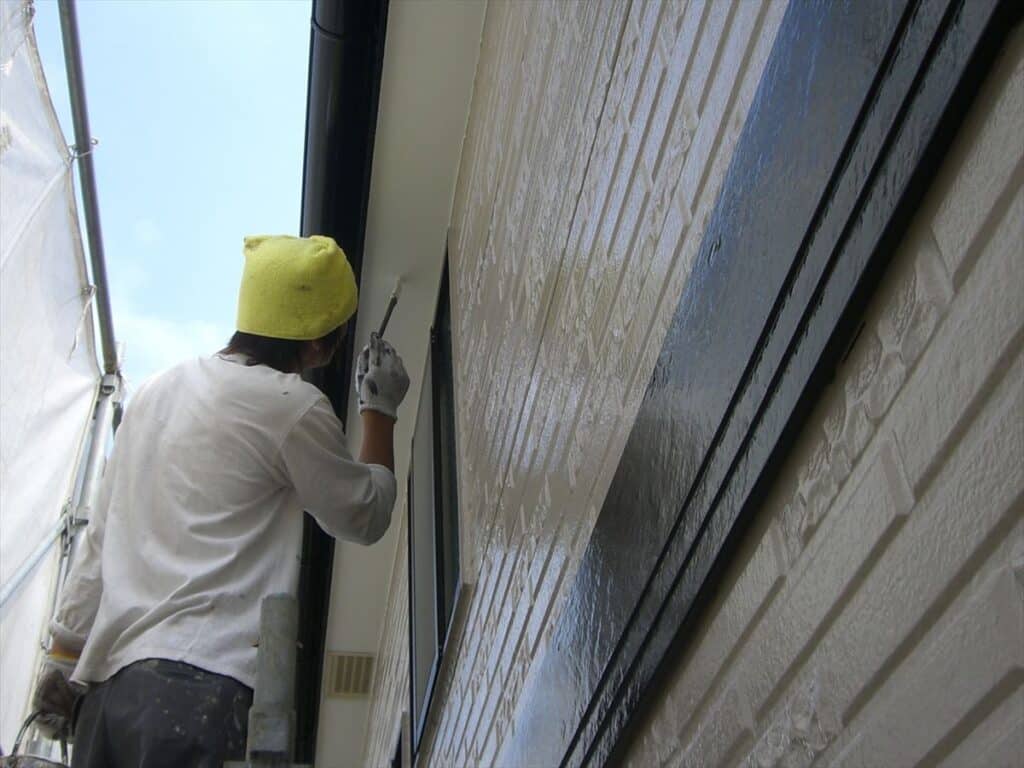

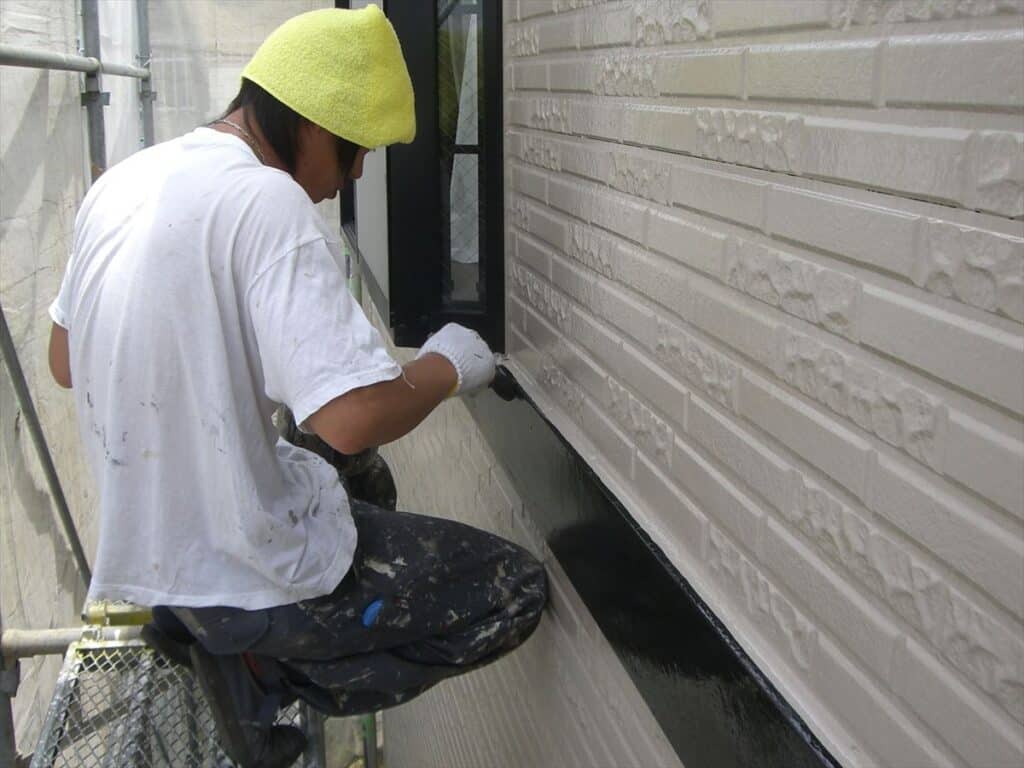

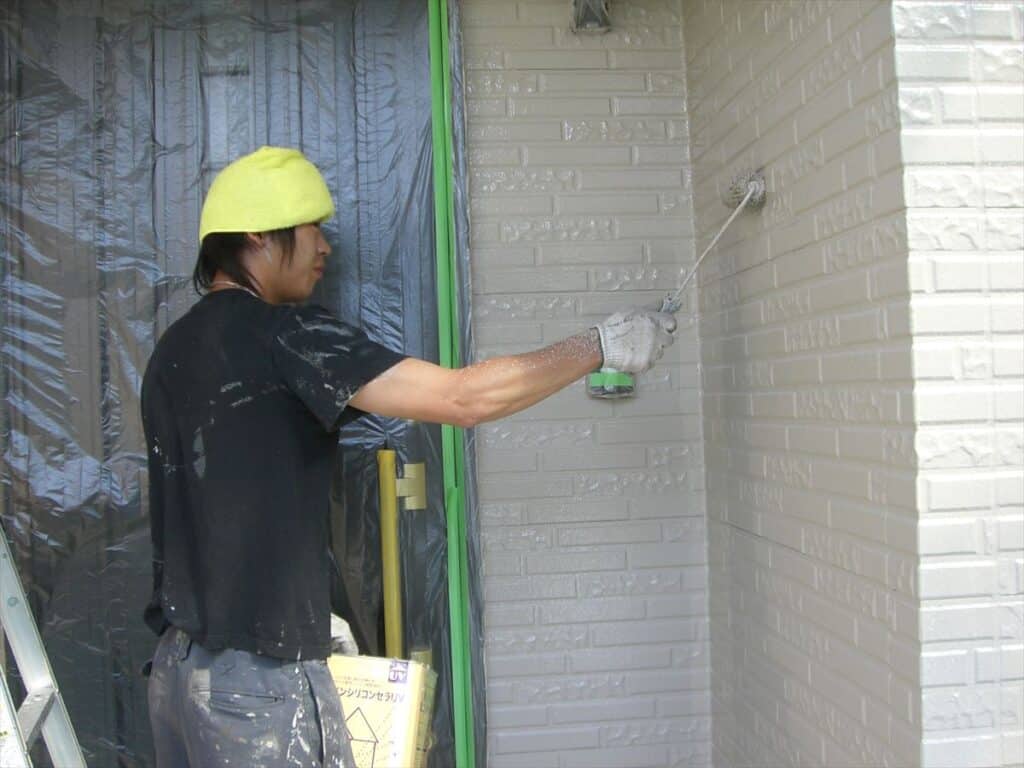

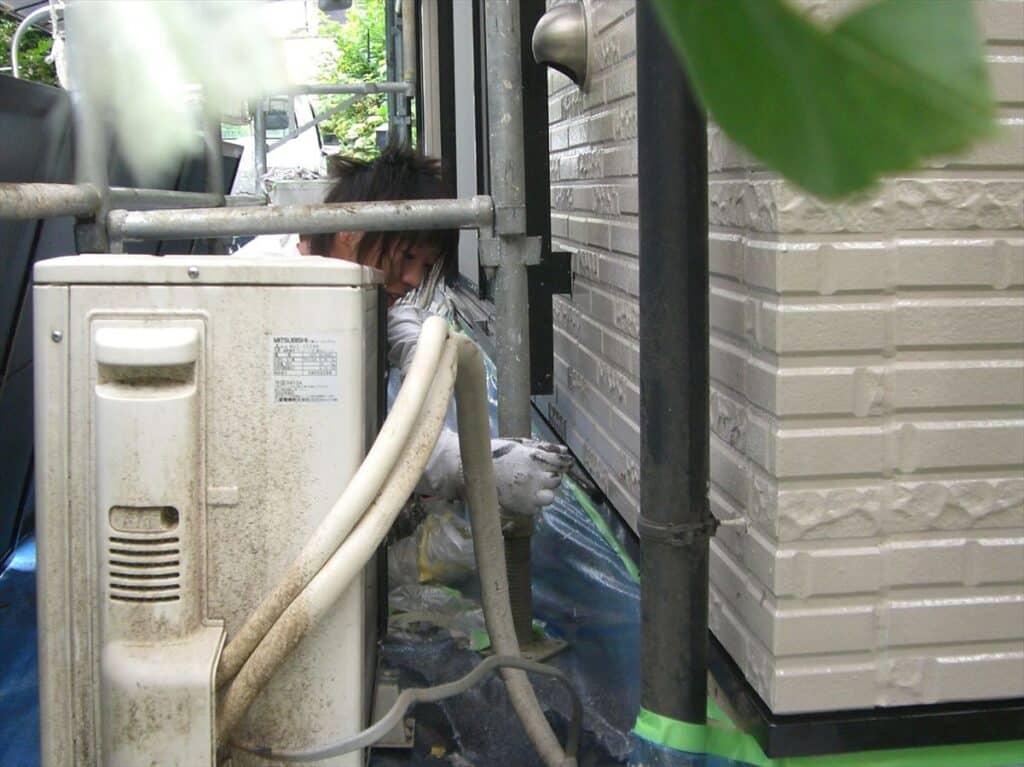

9日目~10日目:壁、中、上塗り

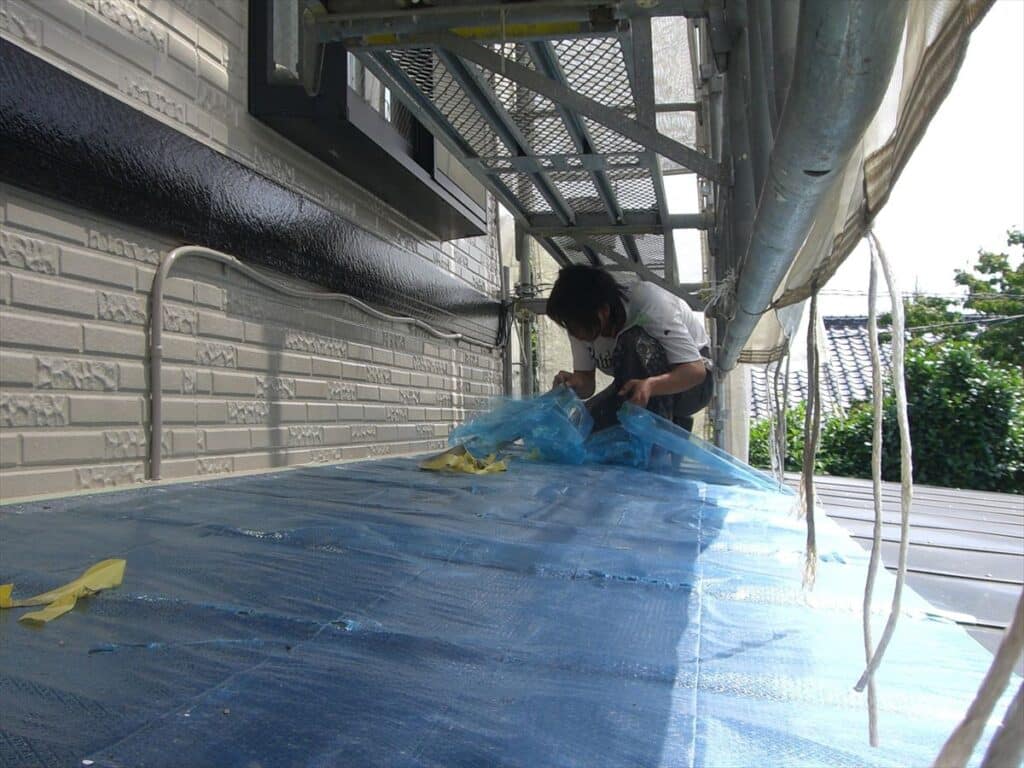

高品質な外壁塗装は、丁寧な養生があって実現できます。
養生の大事さを紹介している動画がこちらです。
合わせて観たいYouTube

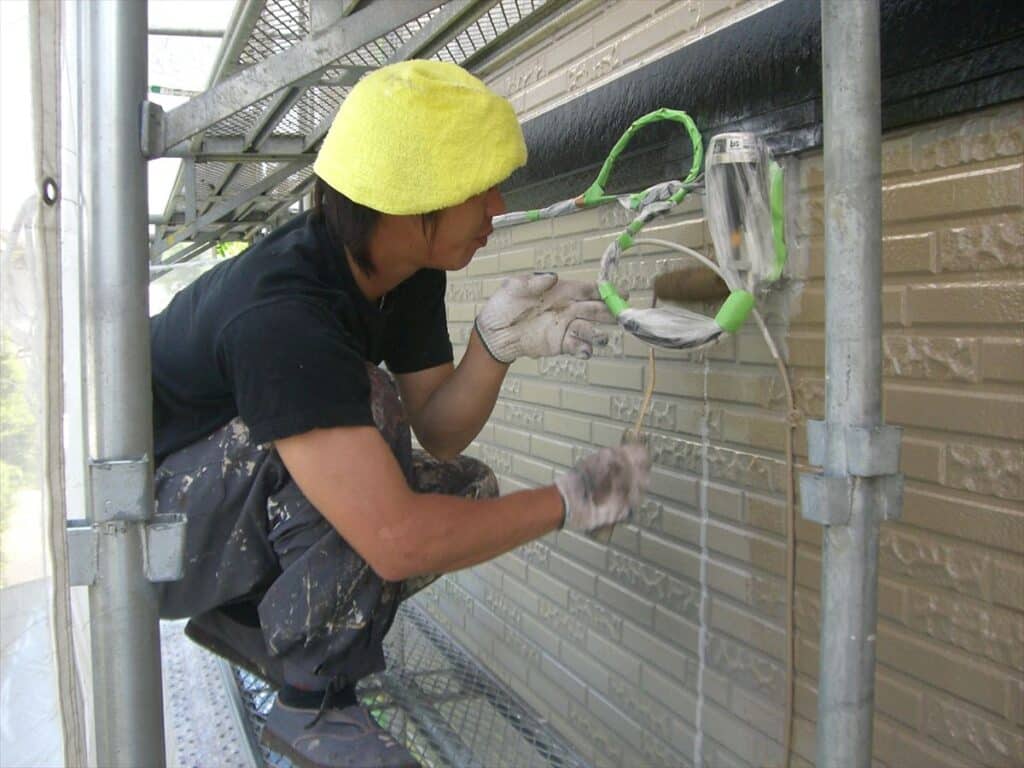

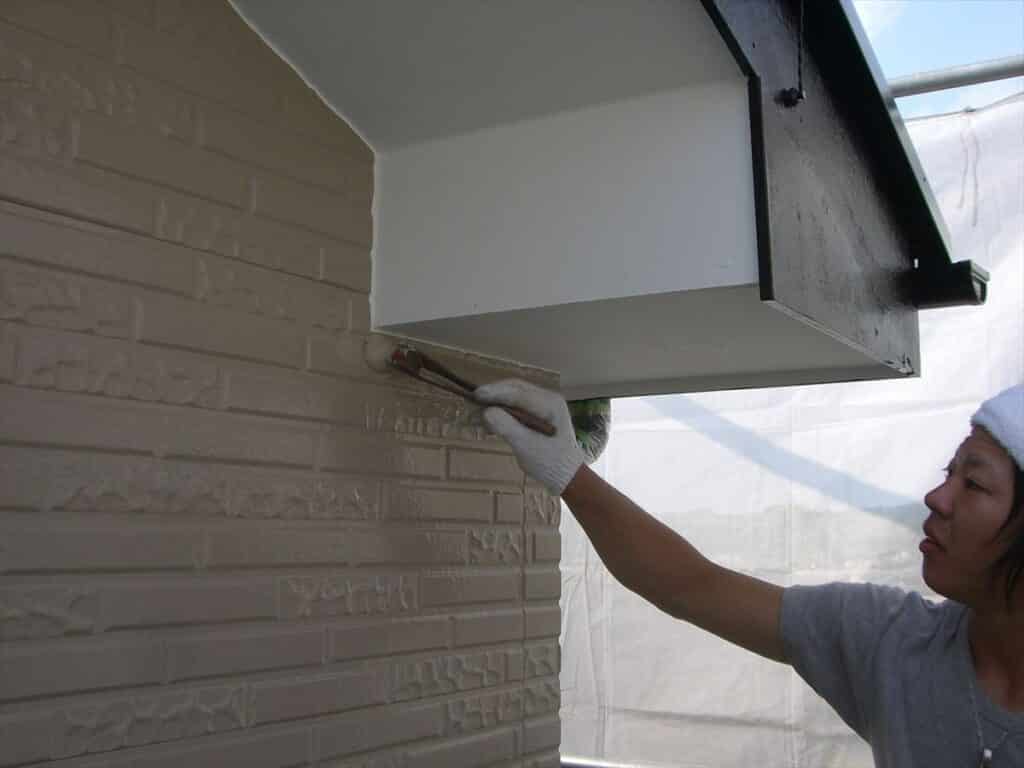

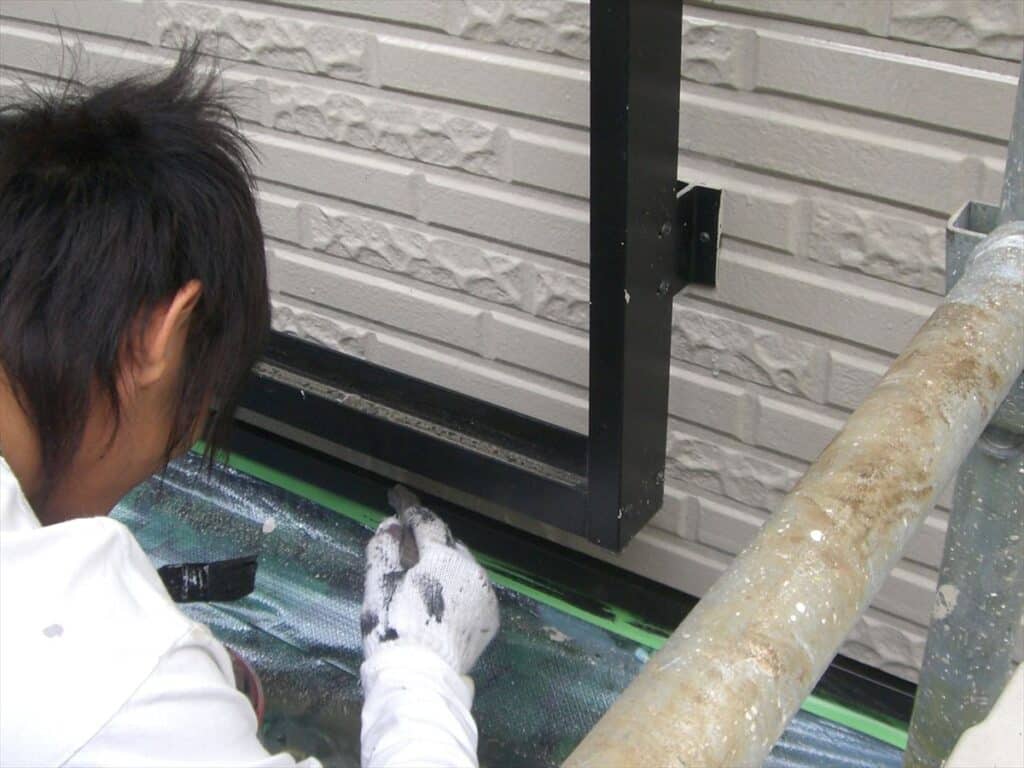

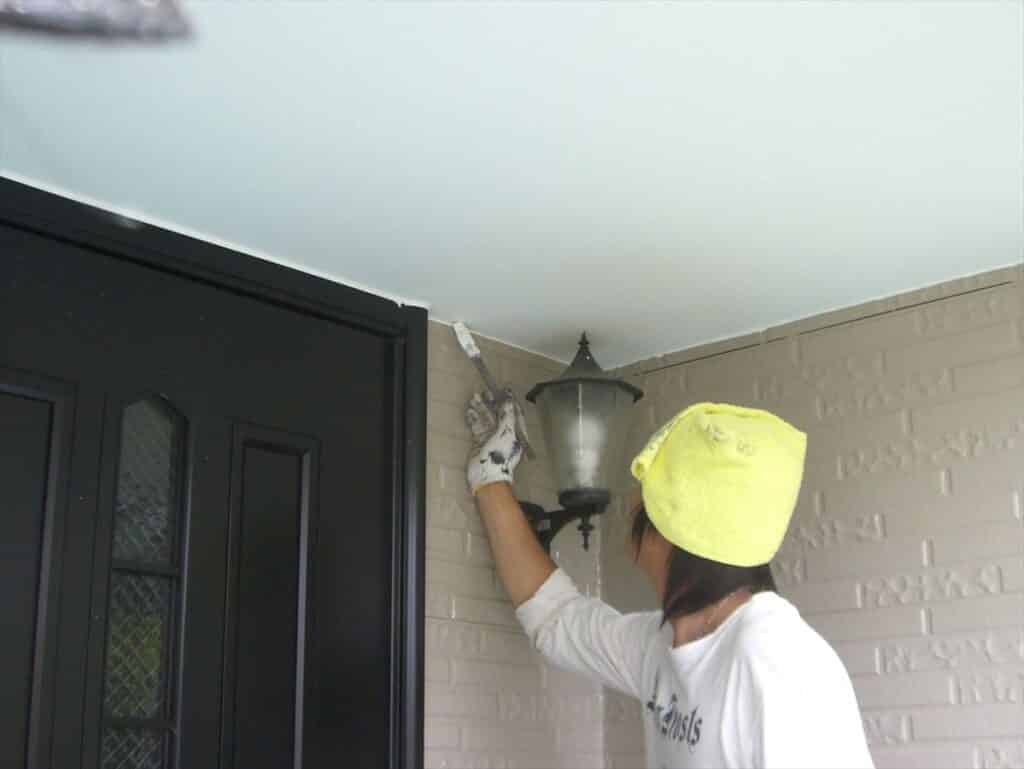

11日目:木部 ダメ込み タッチアップ
ダメ込みとは、通常サイズのローラーで塗れないような狭い場所を、刷毛や小さなローラーで塗装することです。
合わせて観たいYouTube

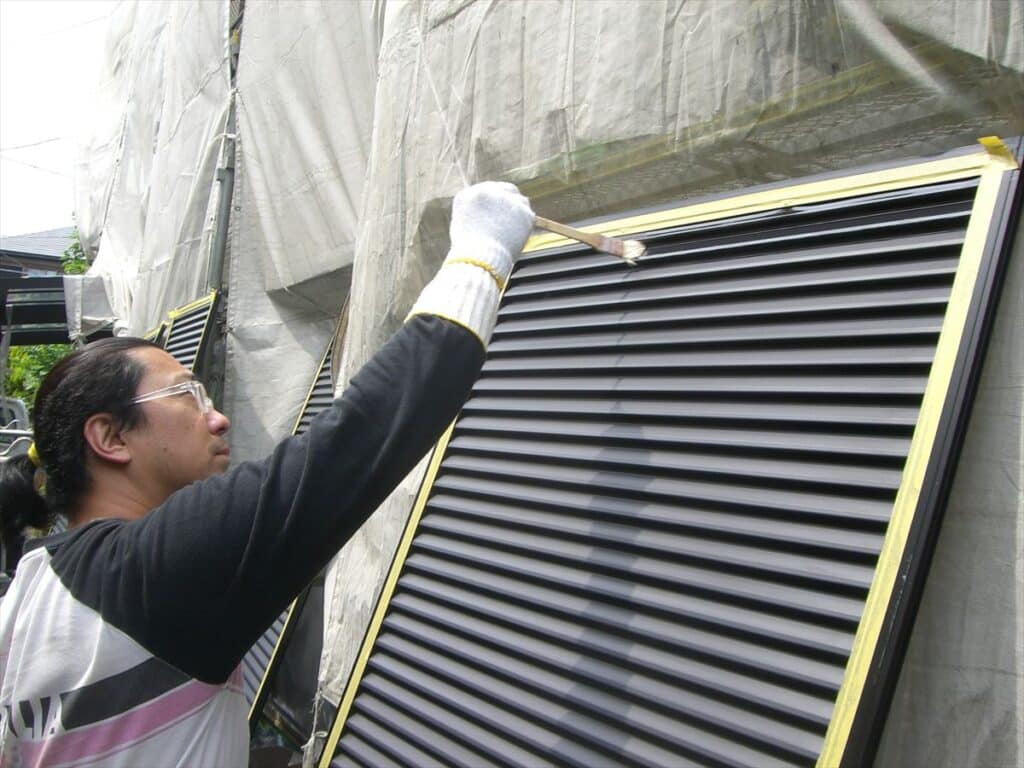

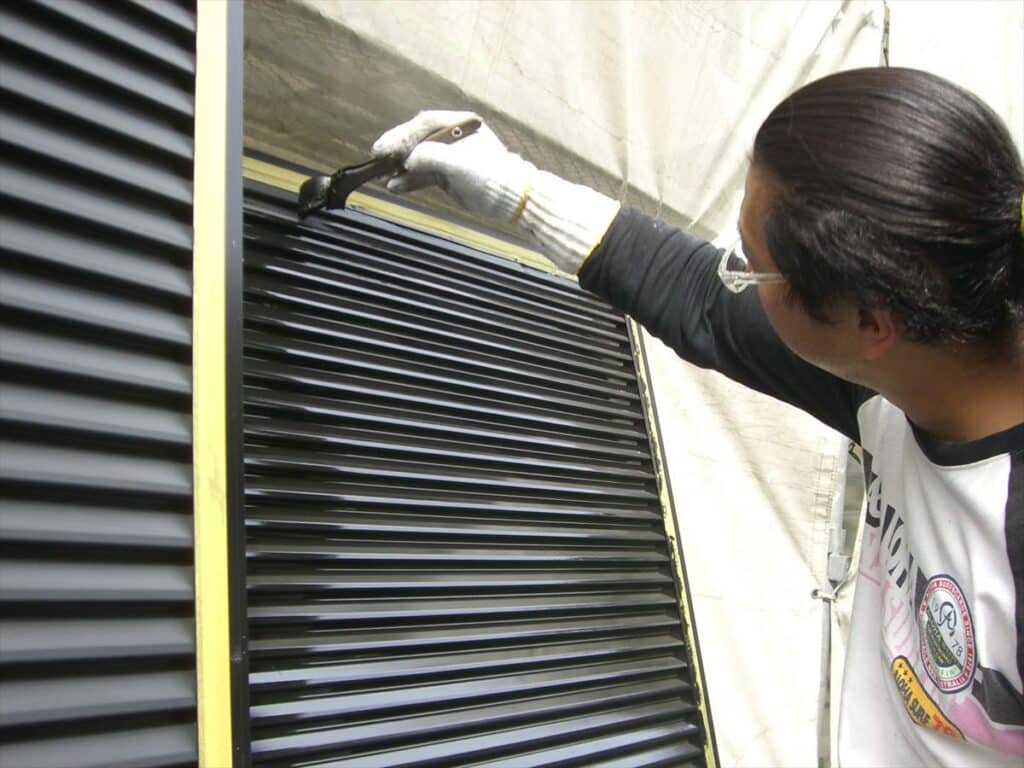

12日目~13日目:下屋根 中塗り 付帯 中塗り 雨戸 ケレン 下、中塗り

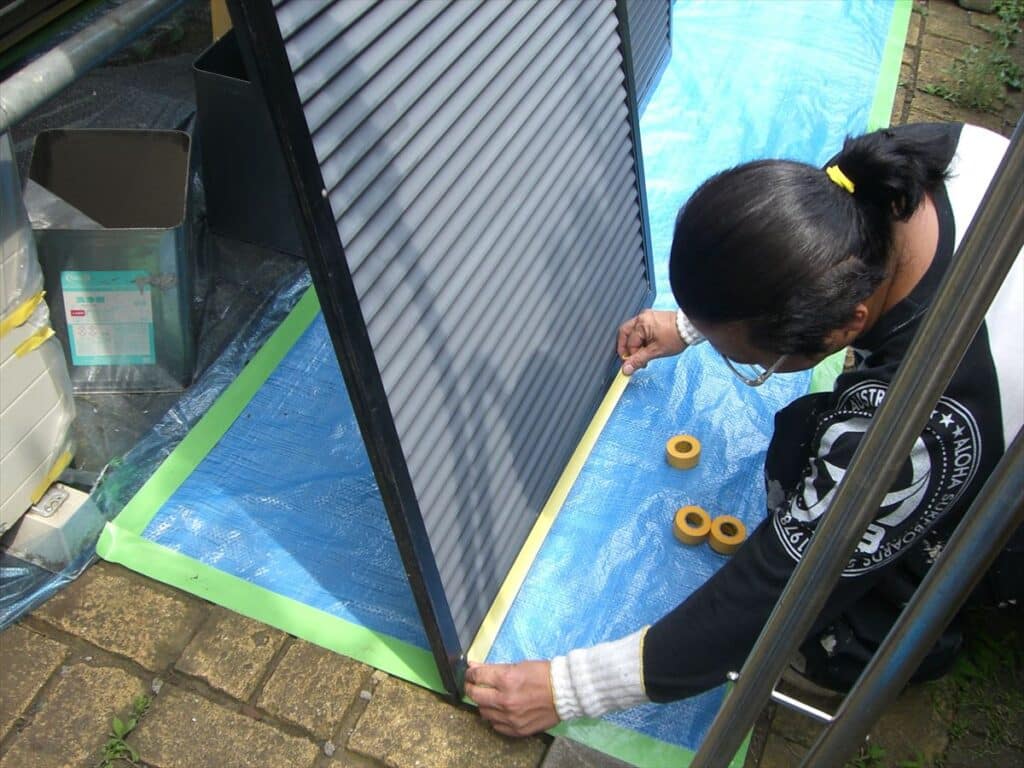

雨戸は塗装でツヤツヤになるんですよ。
相模原市での塗装工事、雨戸塗装で美観向上

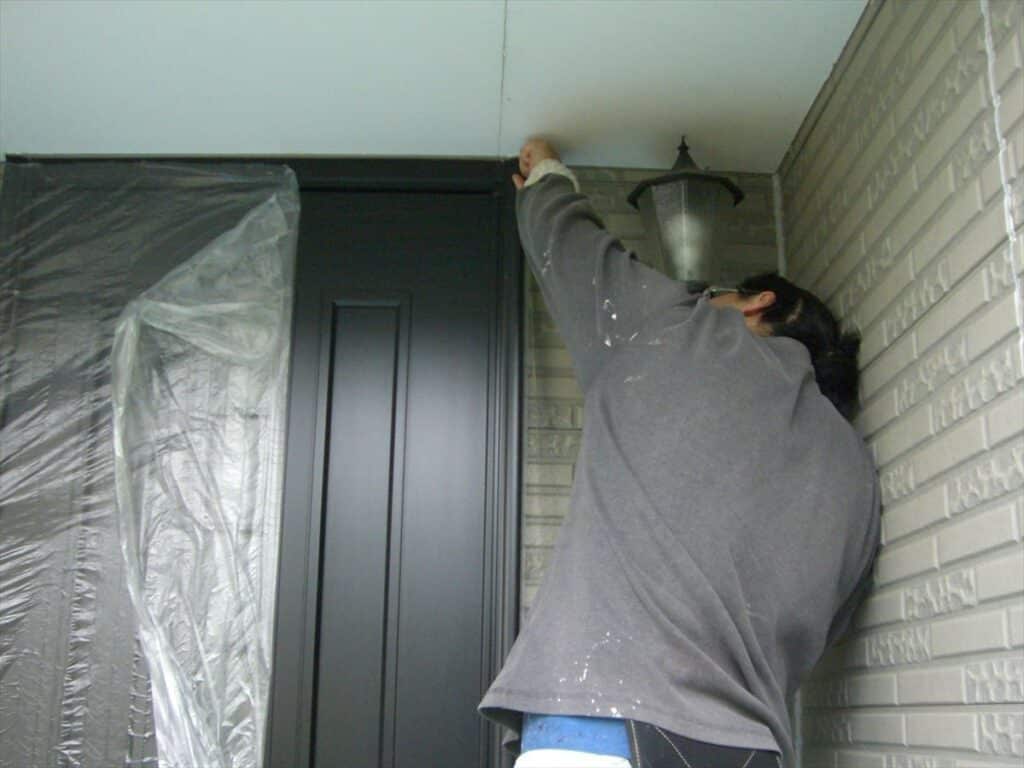

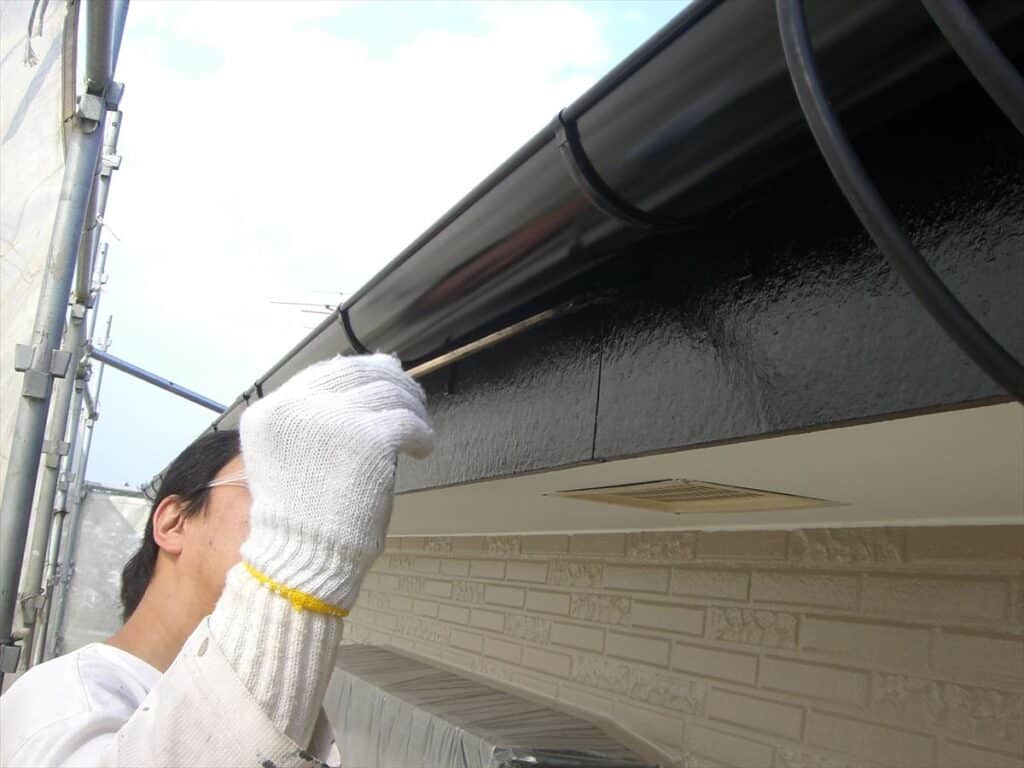

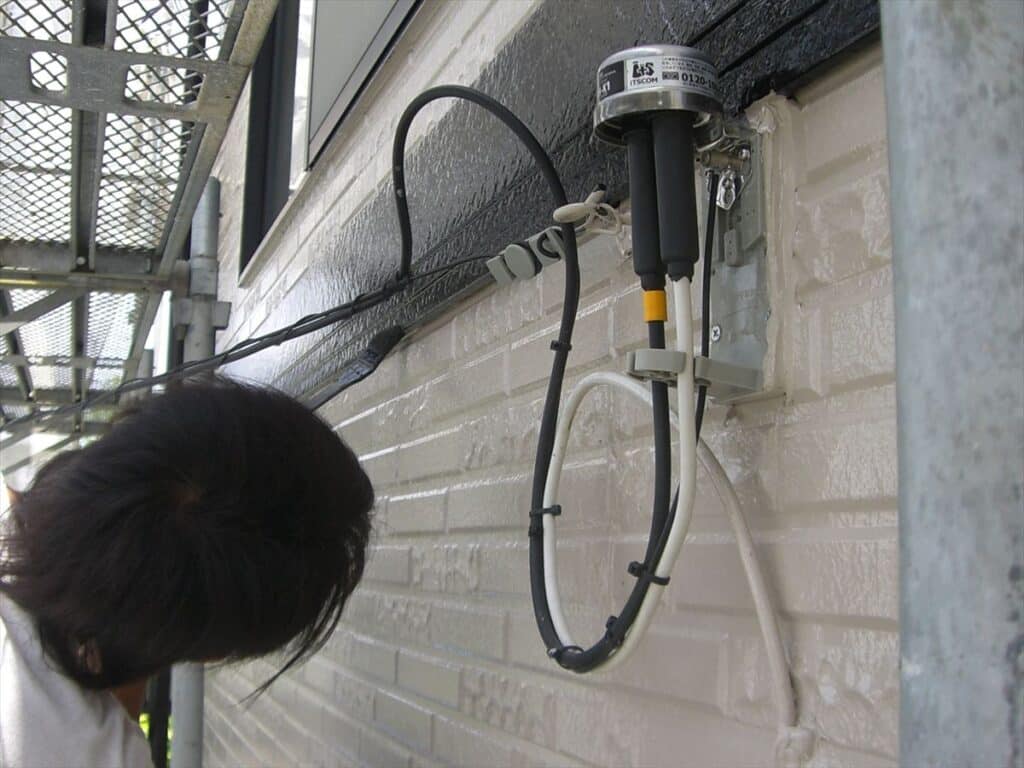

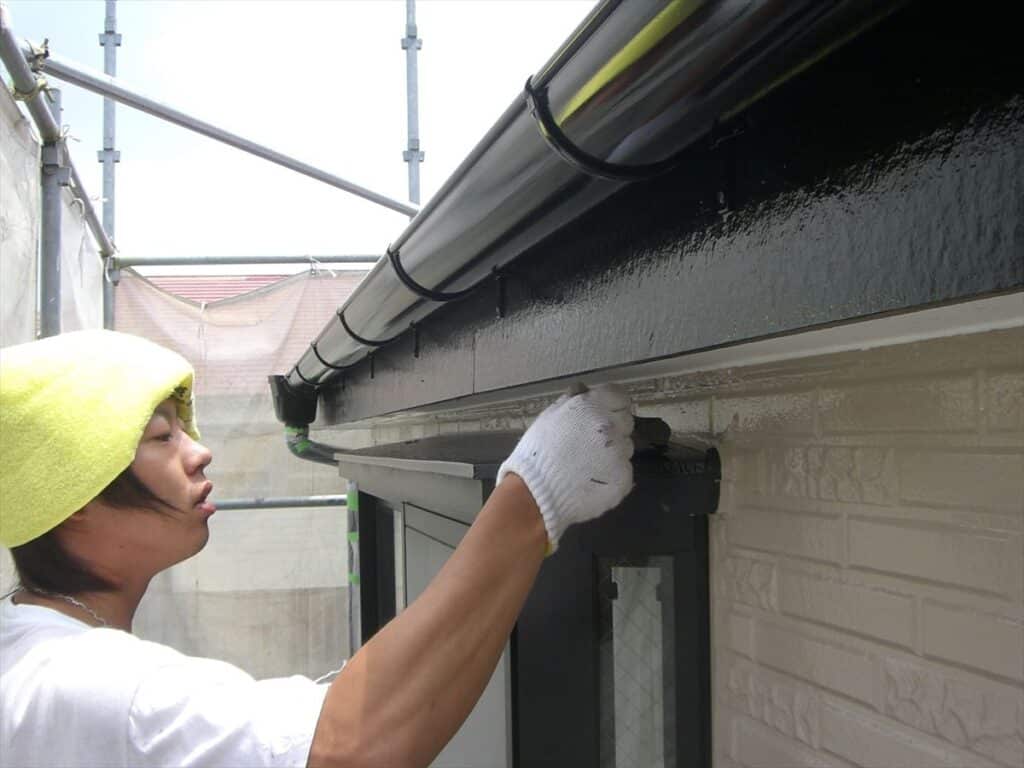

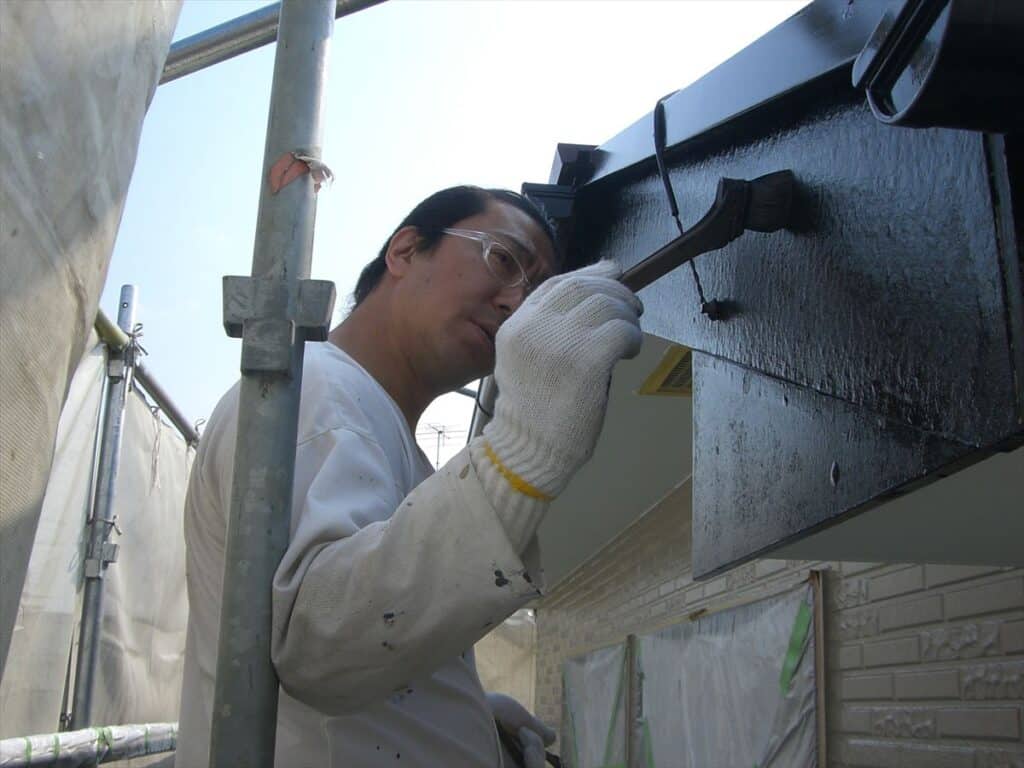

14日目:水切り 上塗り、雨戸 仕上げ 玄関、軒天、下谷根 小口部 タッチアップ
塗料の掠れや塗料が塗り漏れている部分を、細かい刷毛を使って補修をするタッチアップ作業。
タッチアップの作業例を紹介している記事がこちらです。
あわせて読みたい
横浜市保土ヶ谷区、最終確認とタッチアップ
15日目:タッチアップ 点検、掃除、終了

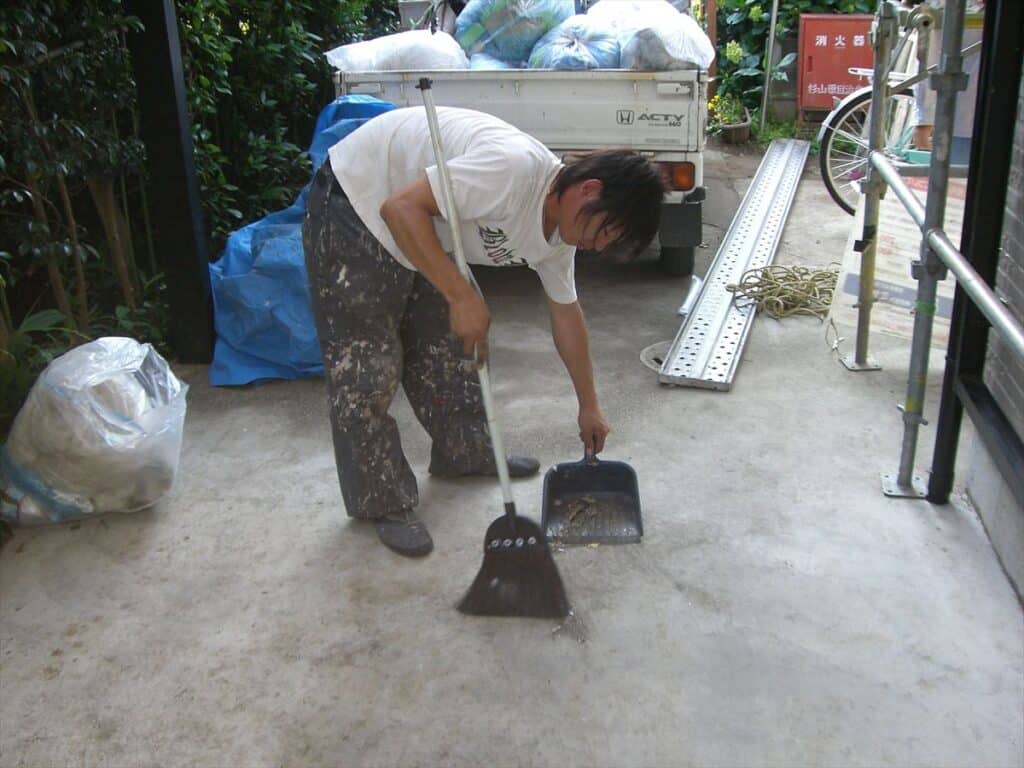

作業後の掃除までしっかりと終えて、初めて施工は終了です。
あわせて読みたい
青葉区での塗装工事完成、最終確認と掃除

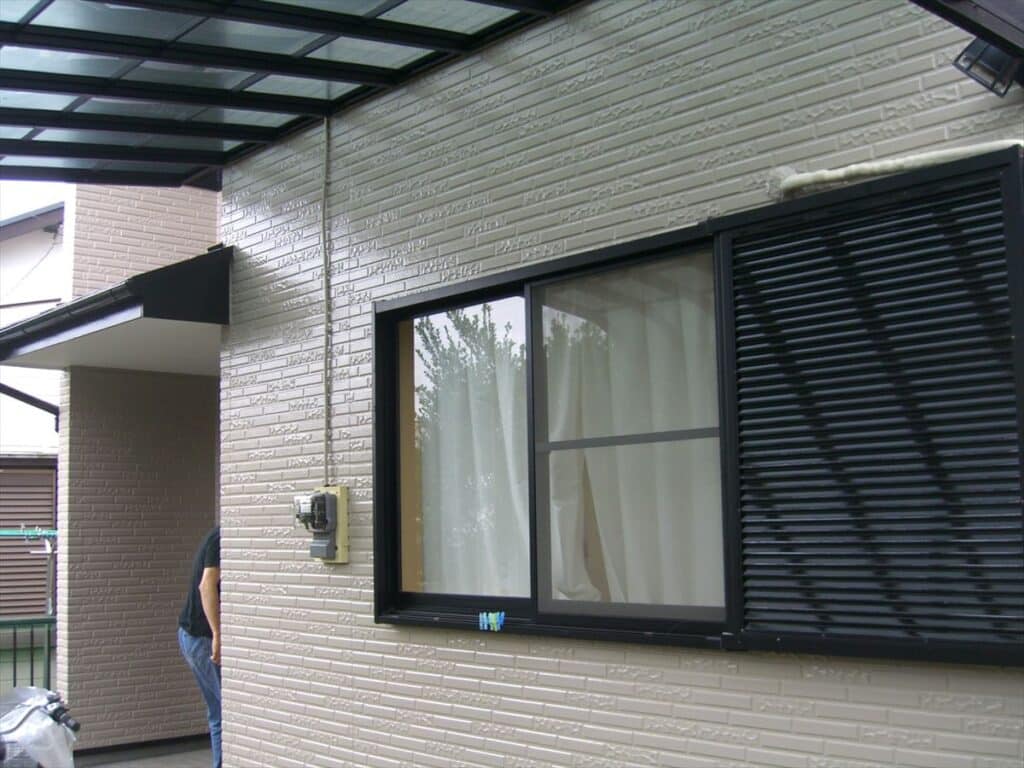

完成
塗装完成後の紹介です。
全体的にしっかりツヤが出ていて、アップで見てもキレイですね。
お客様にもご満足いただけました。
その他緑区で施工した外壁や屋根の施工事例もご覧ください。
